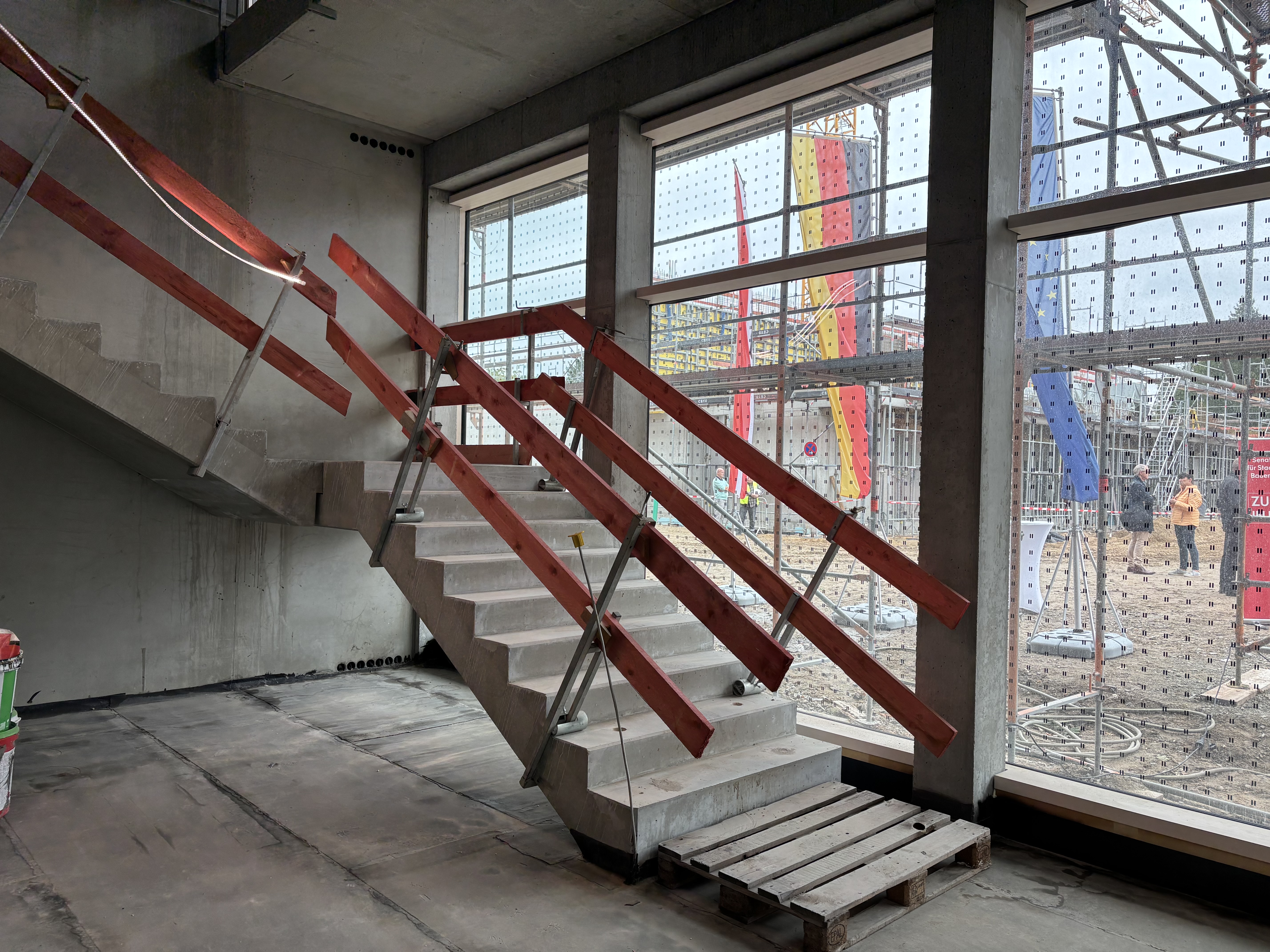

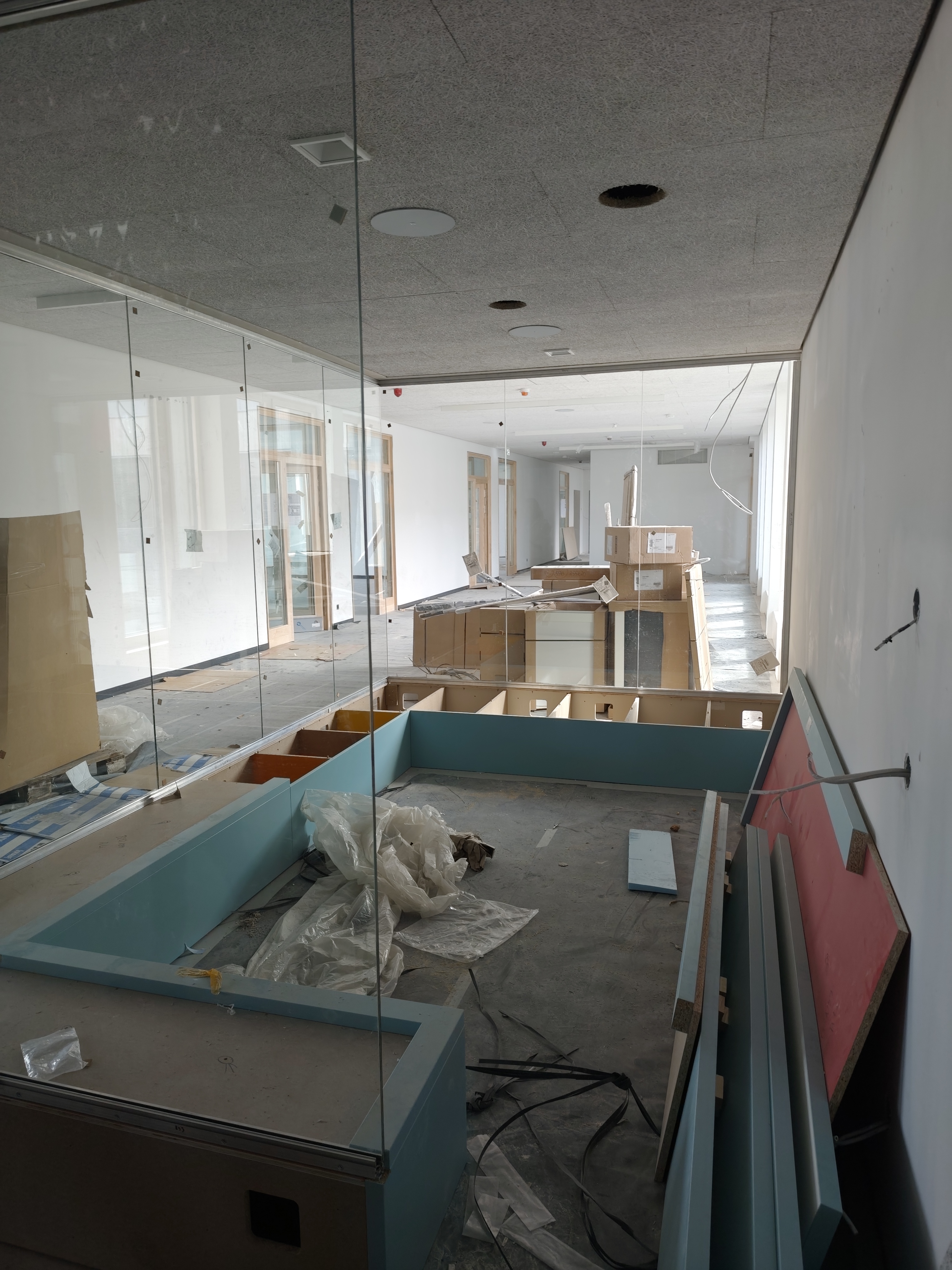

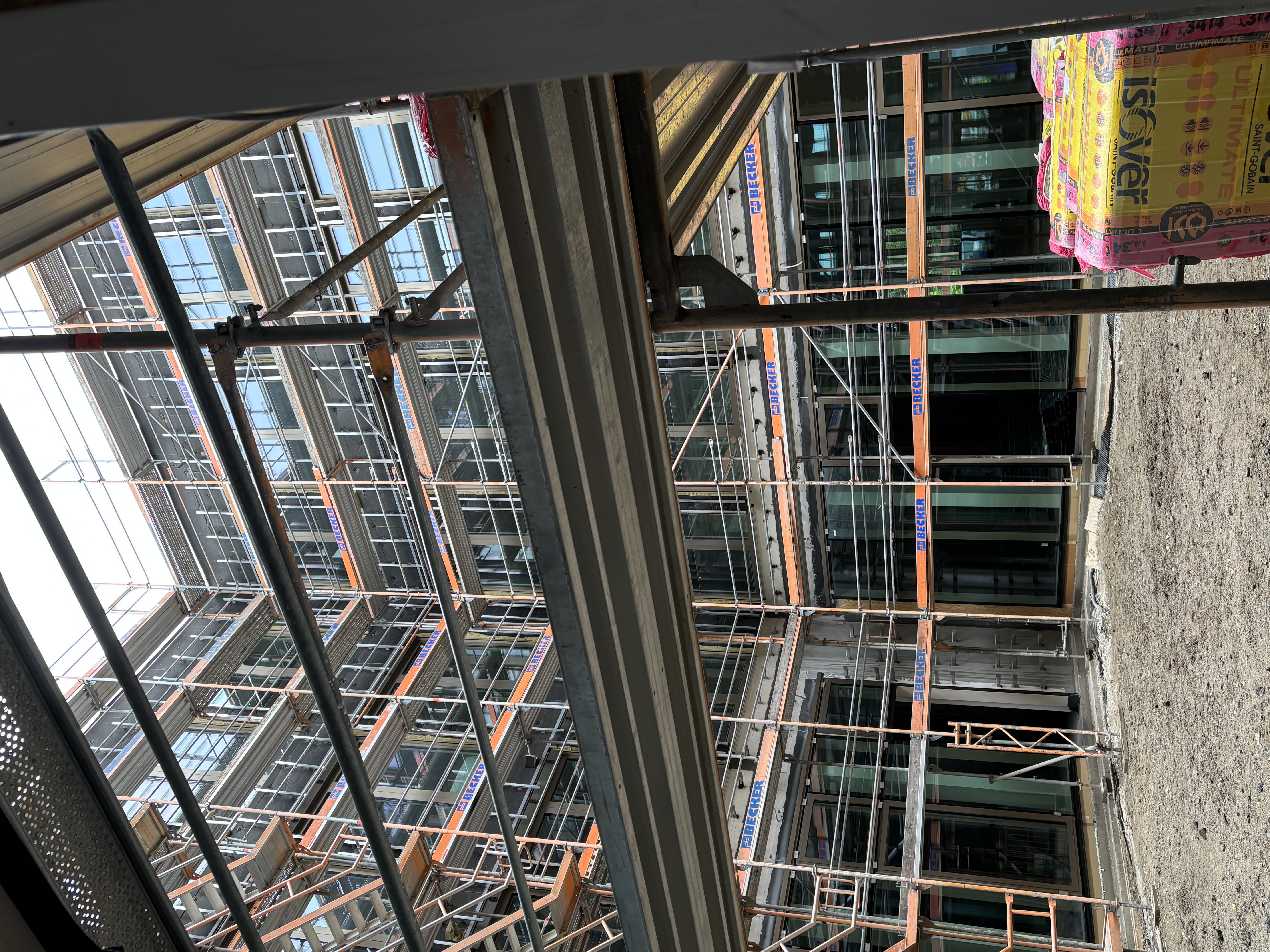

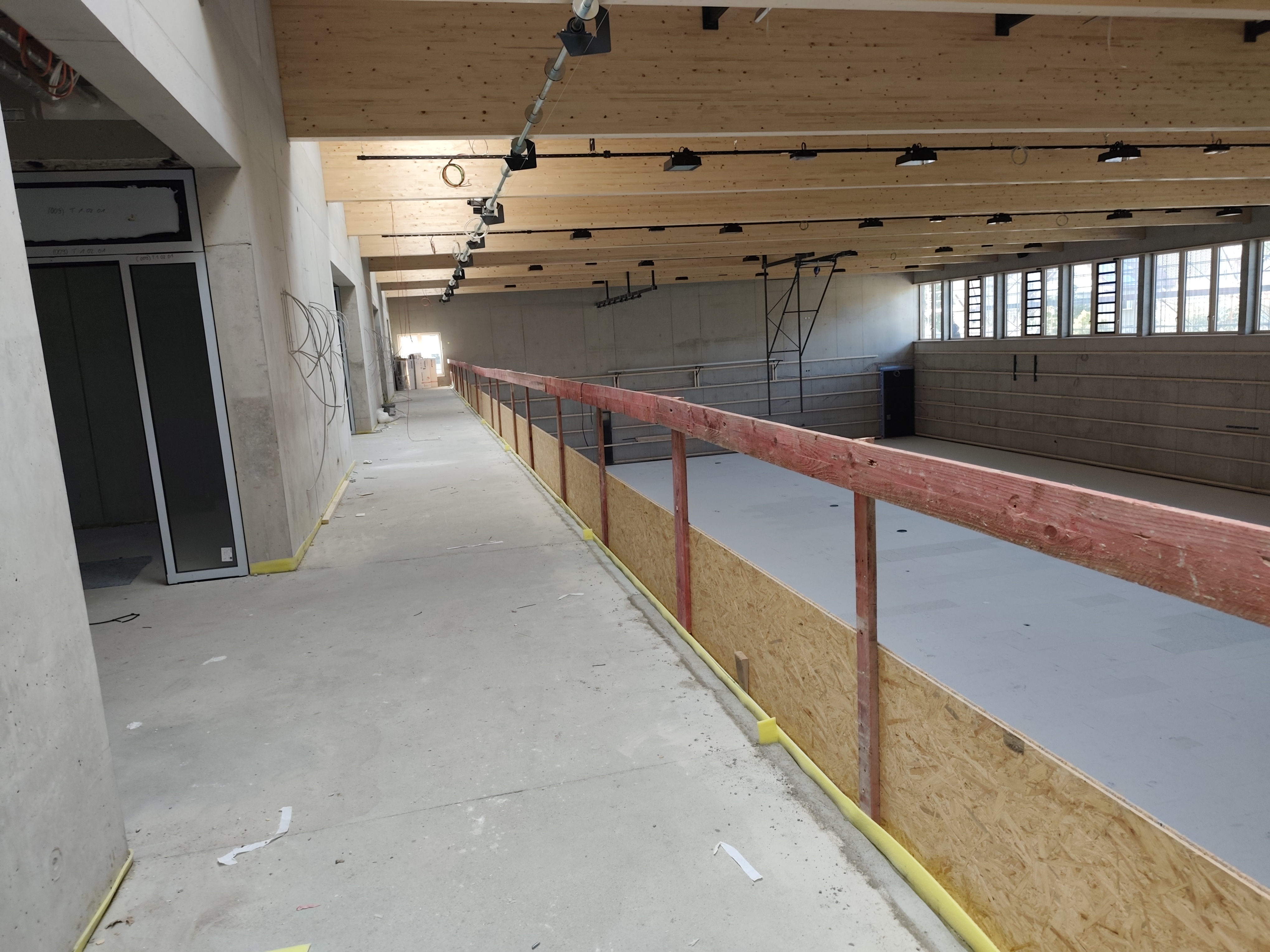

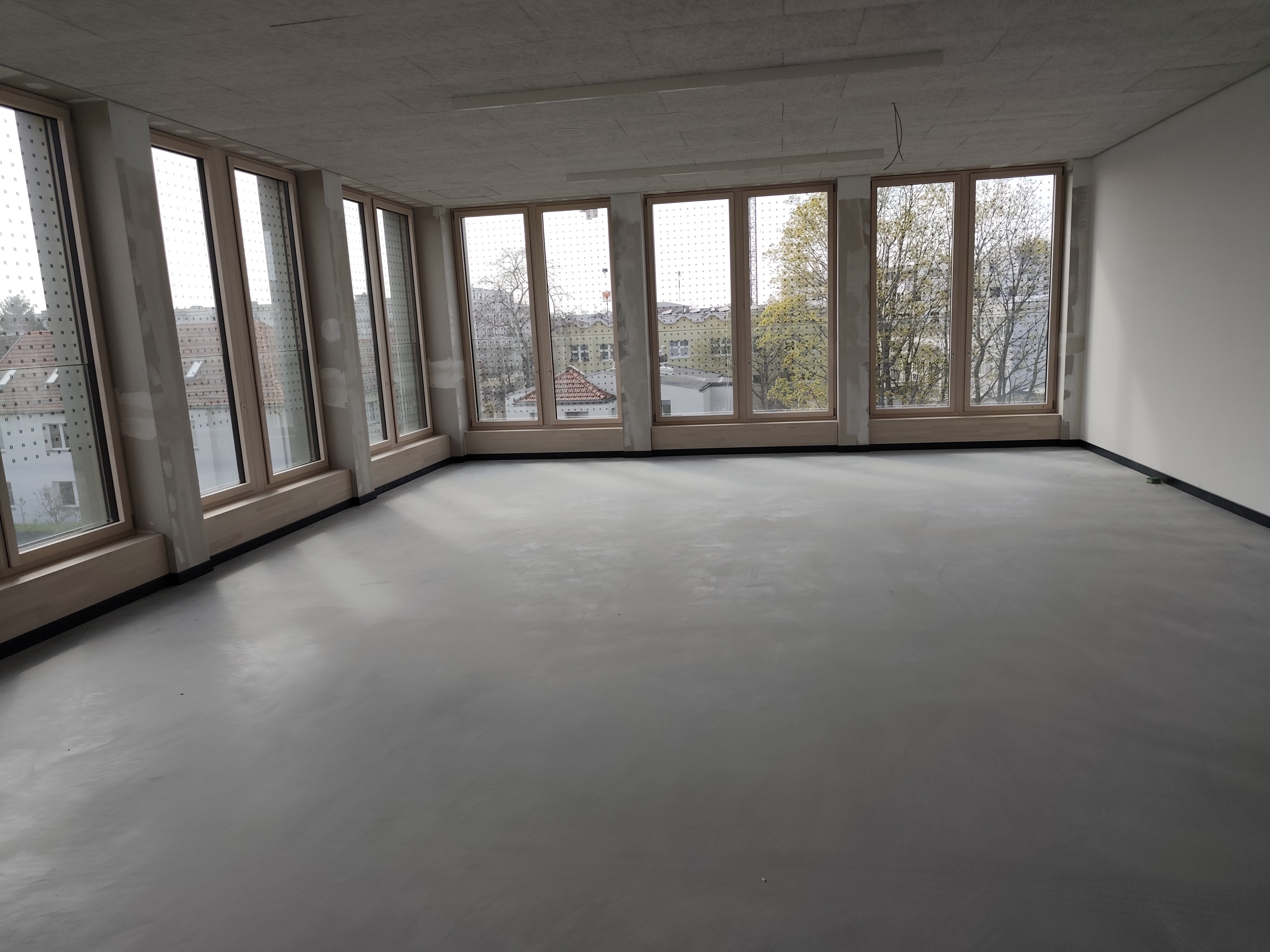

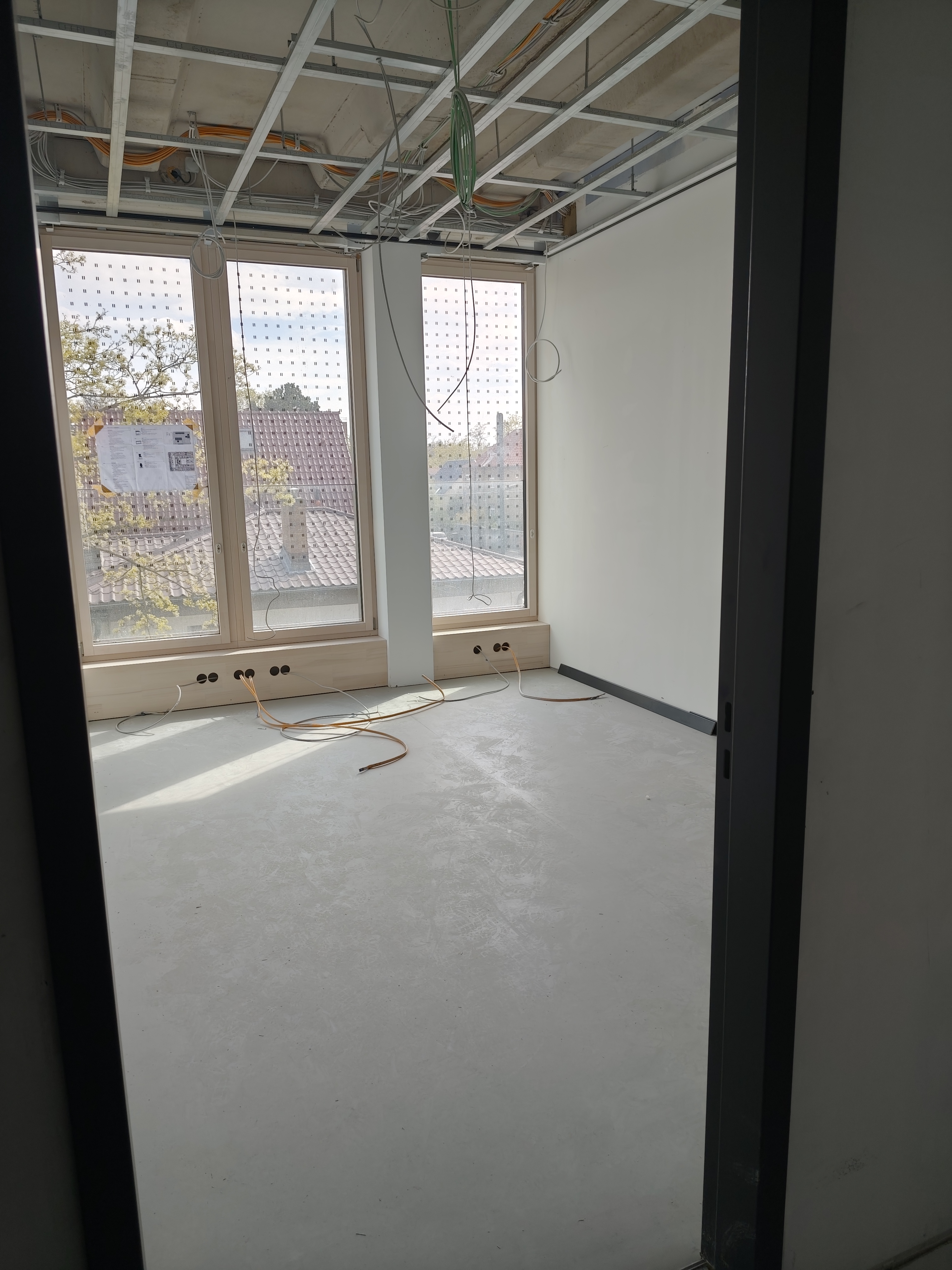

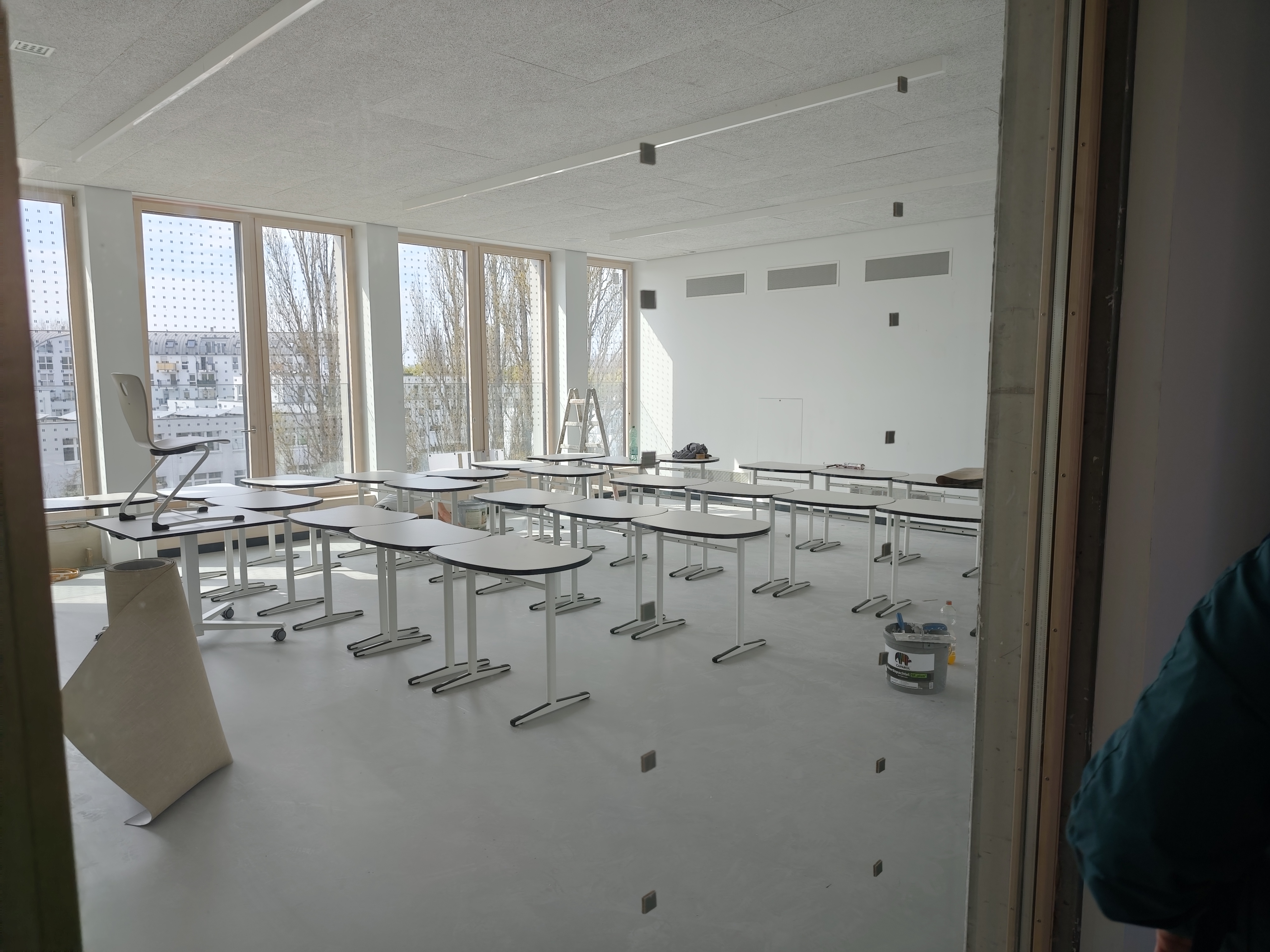

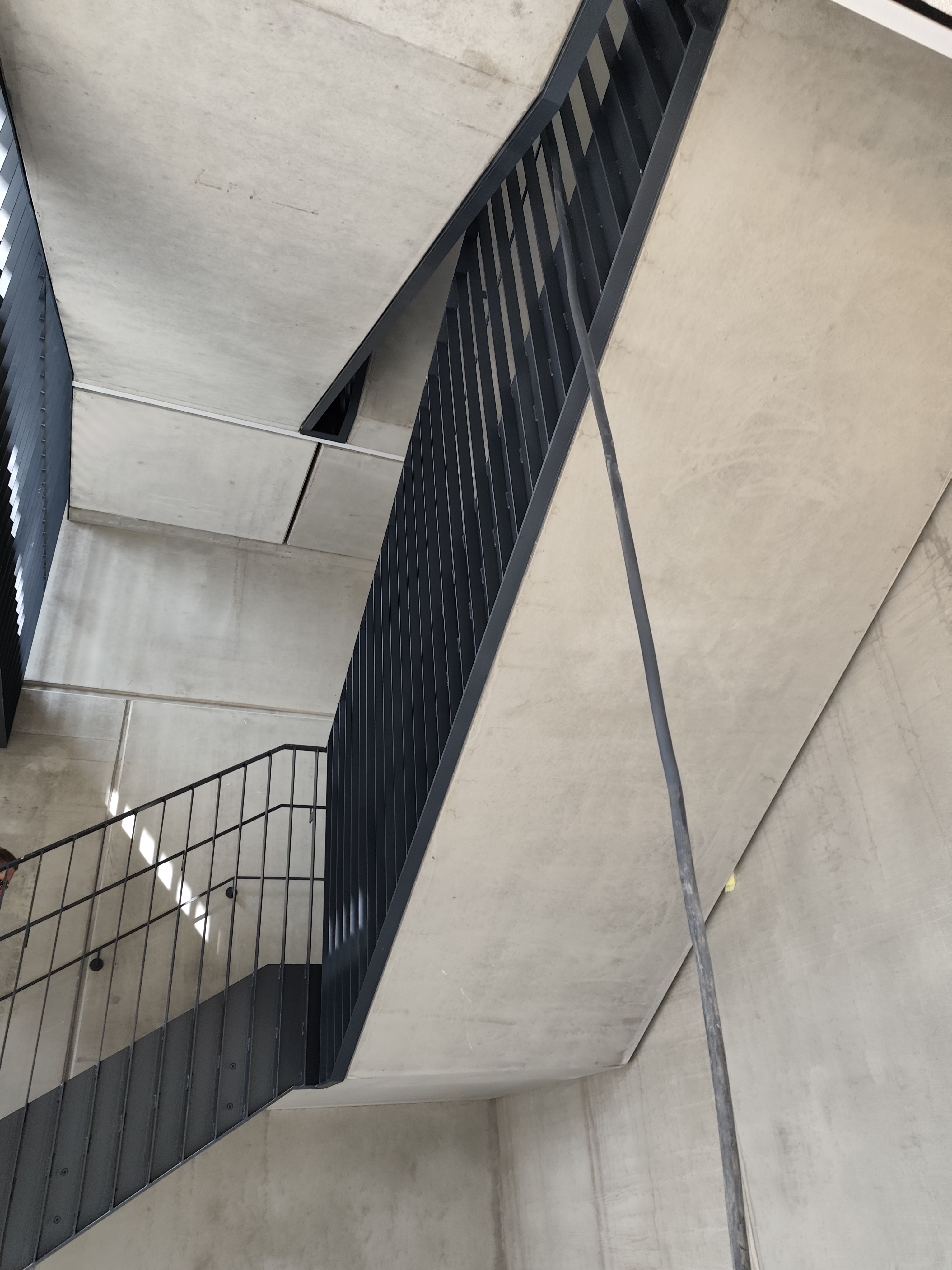

Der Baufortschritt

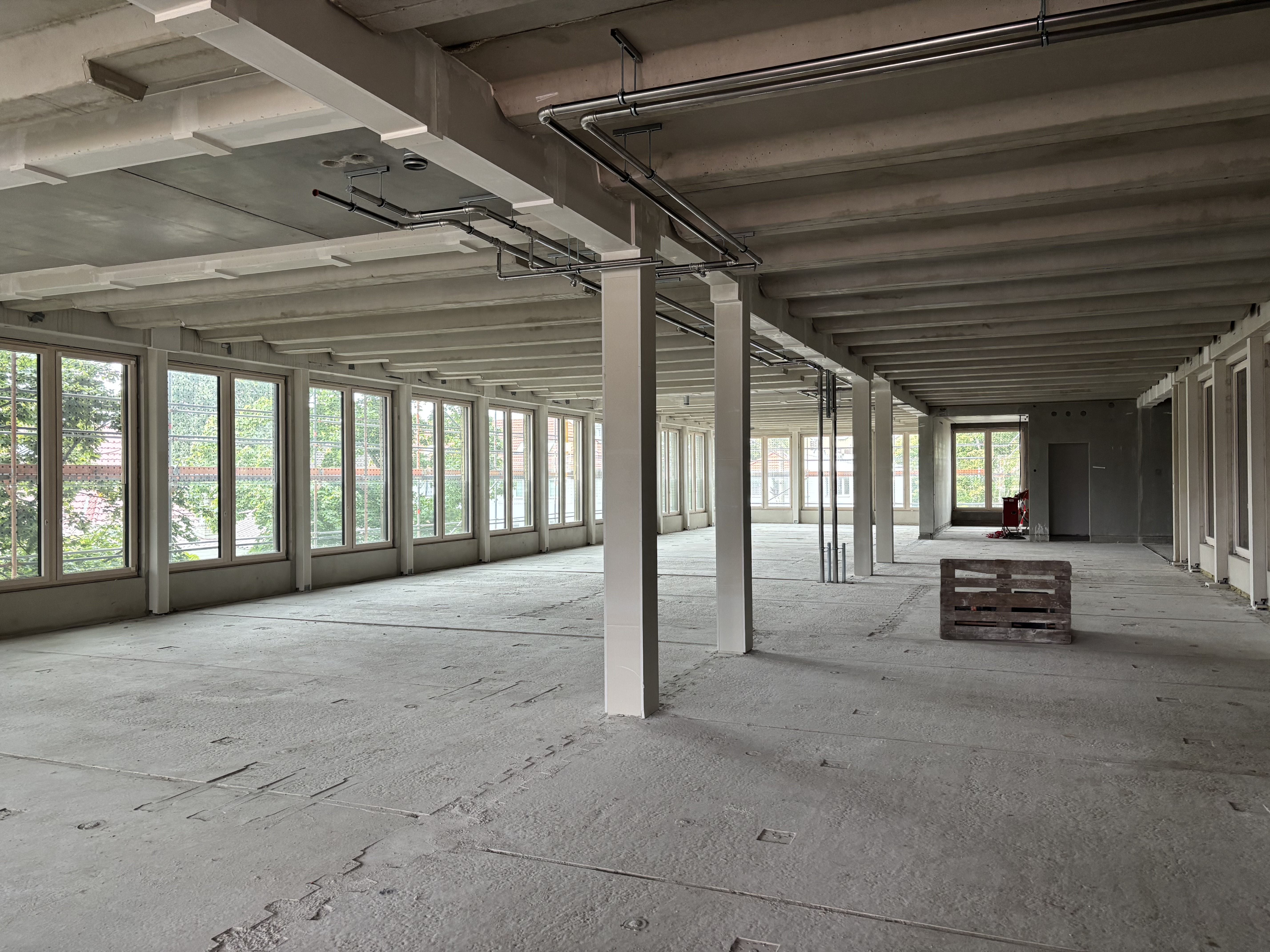

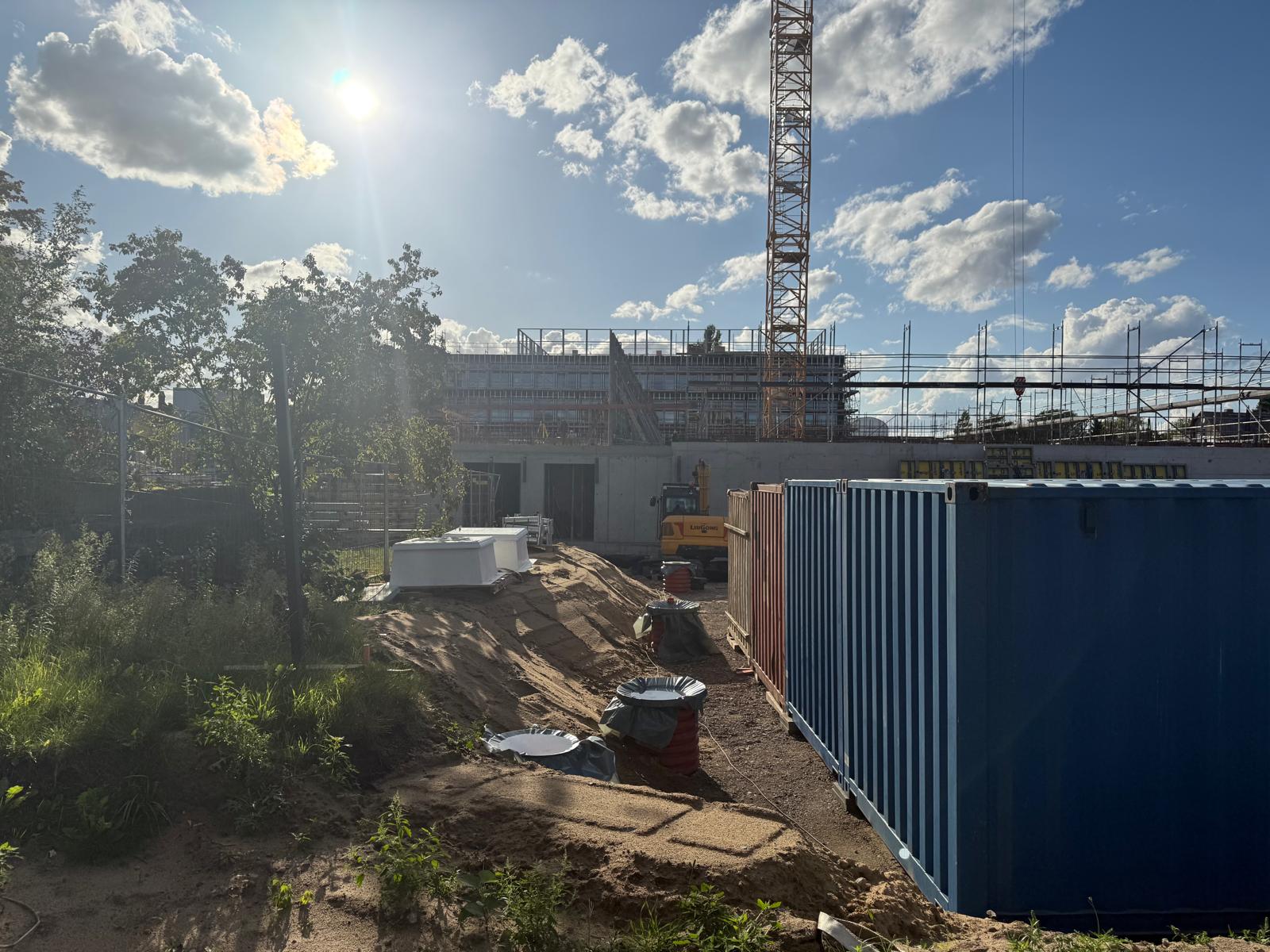

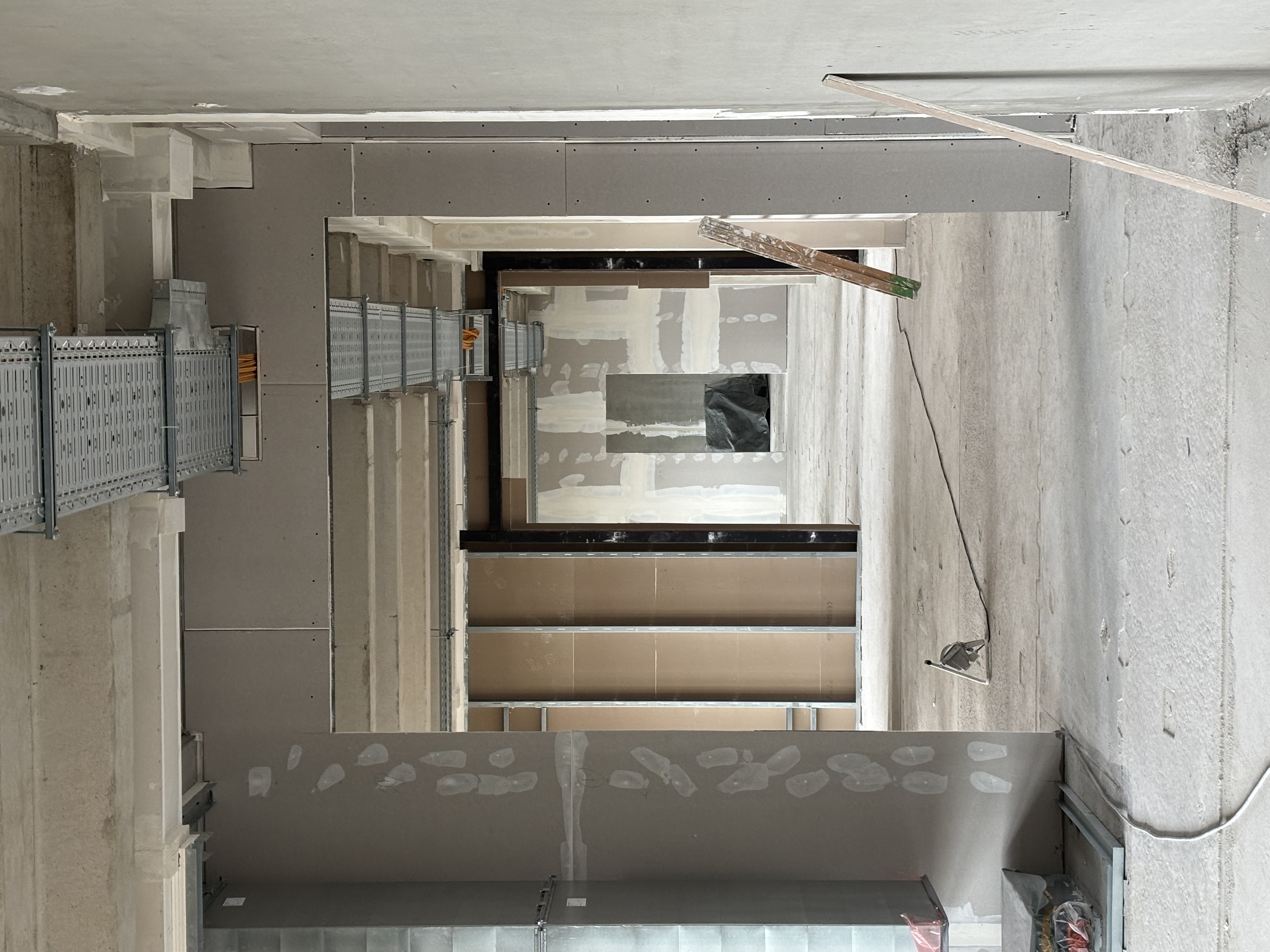

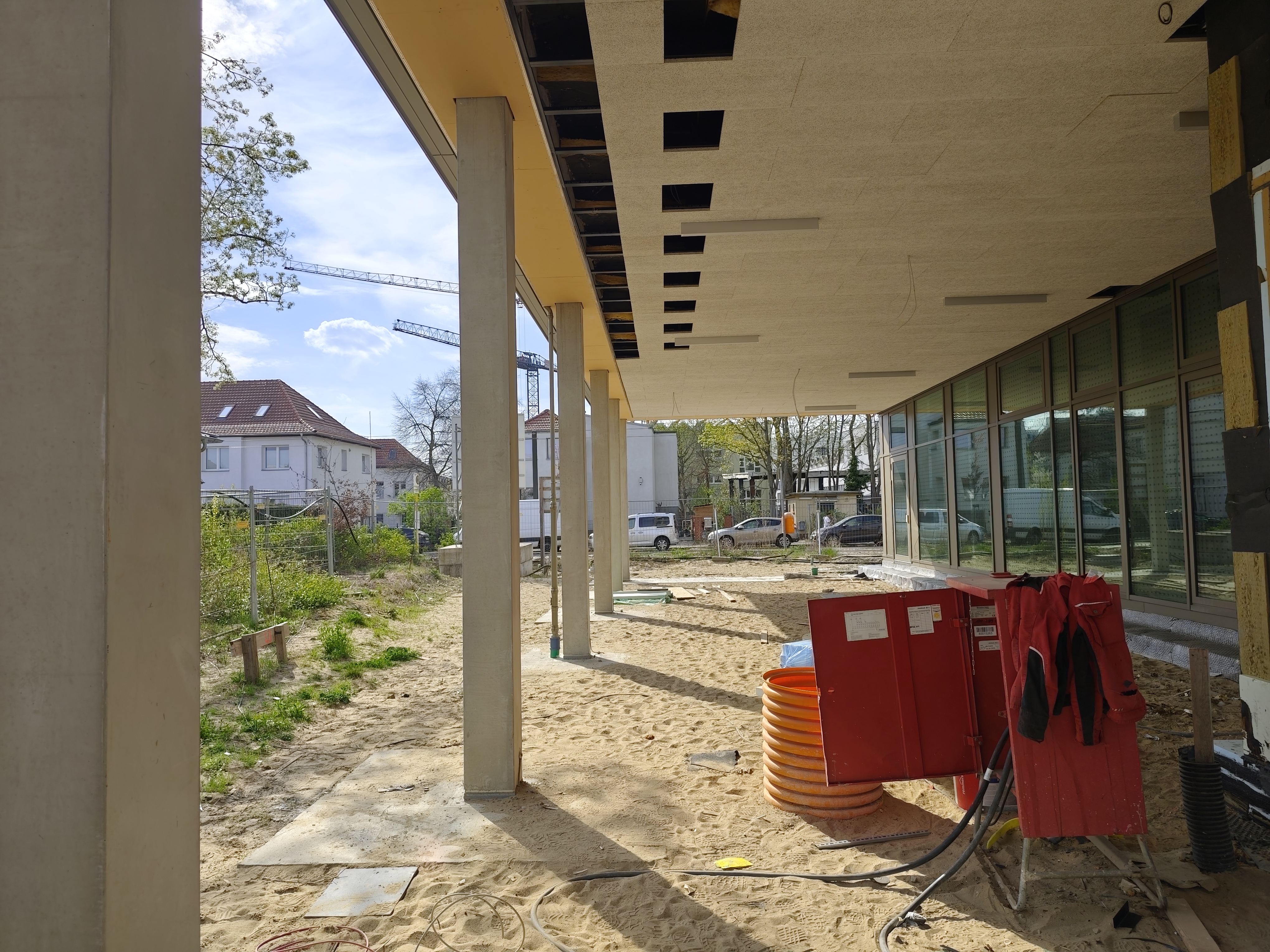

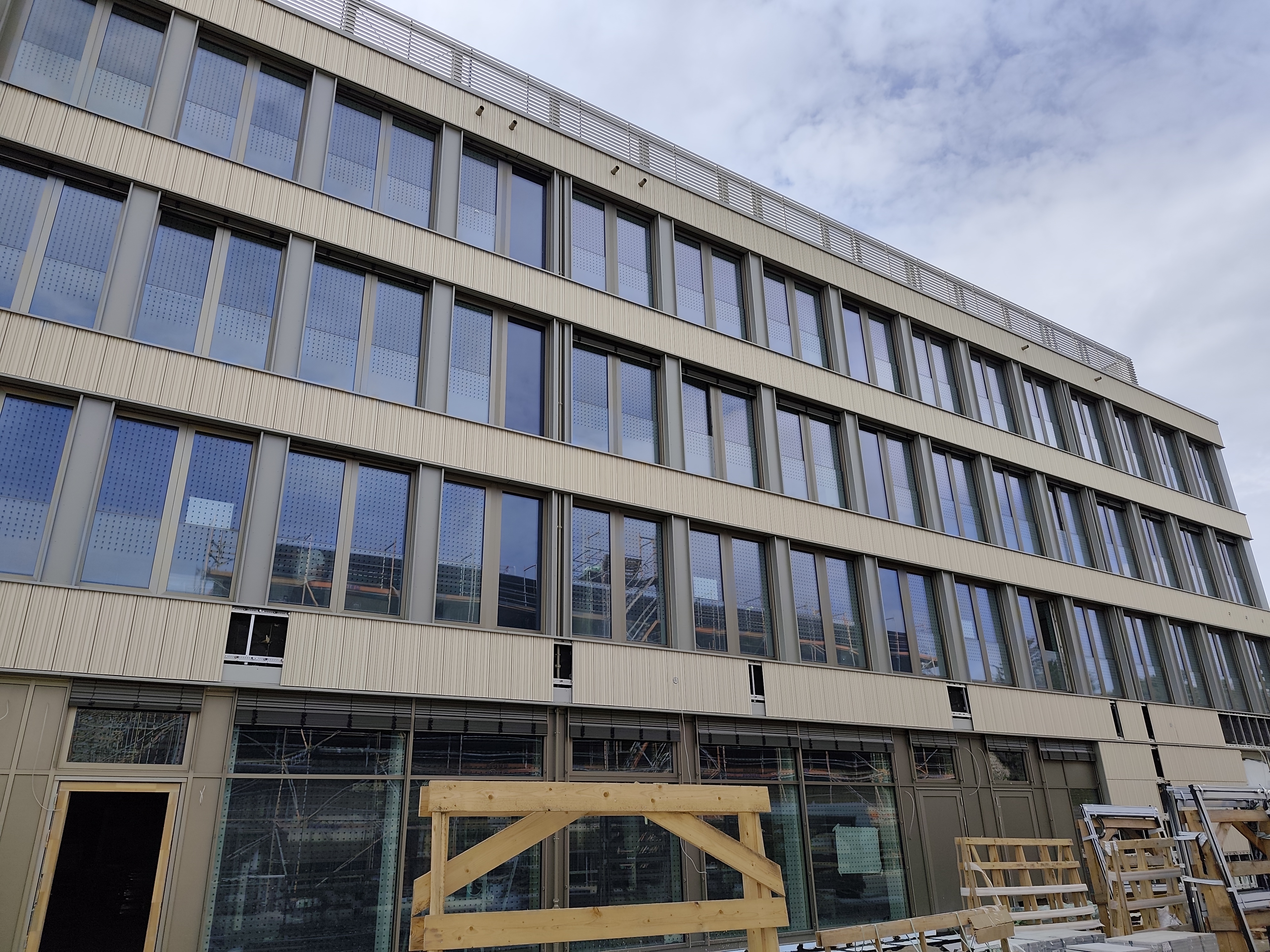

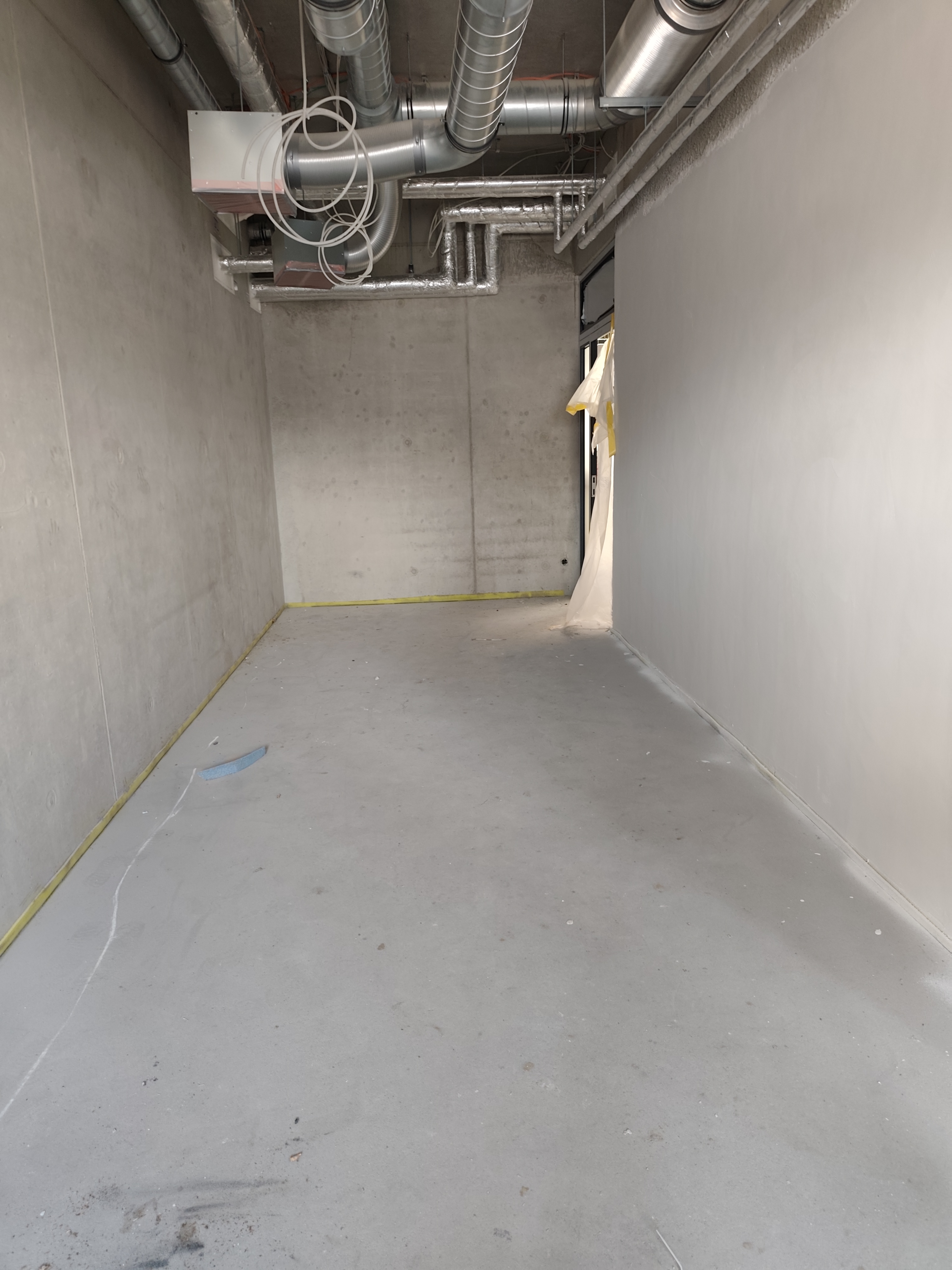

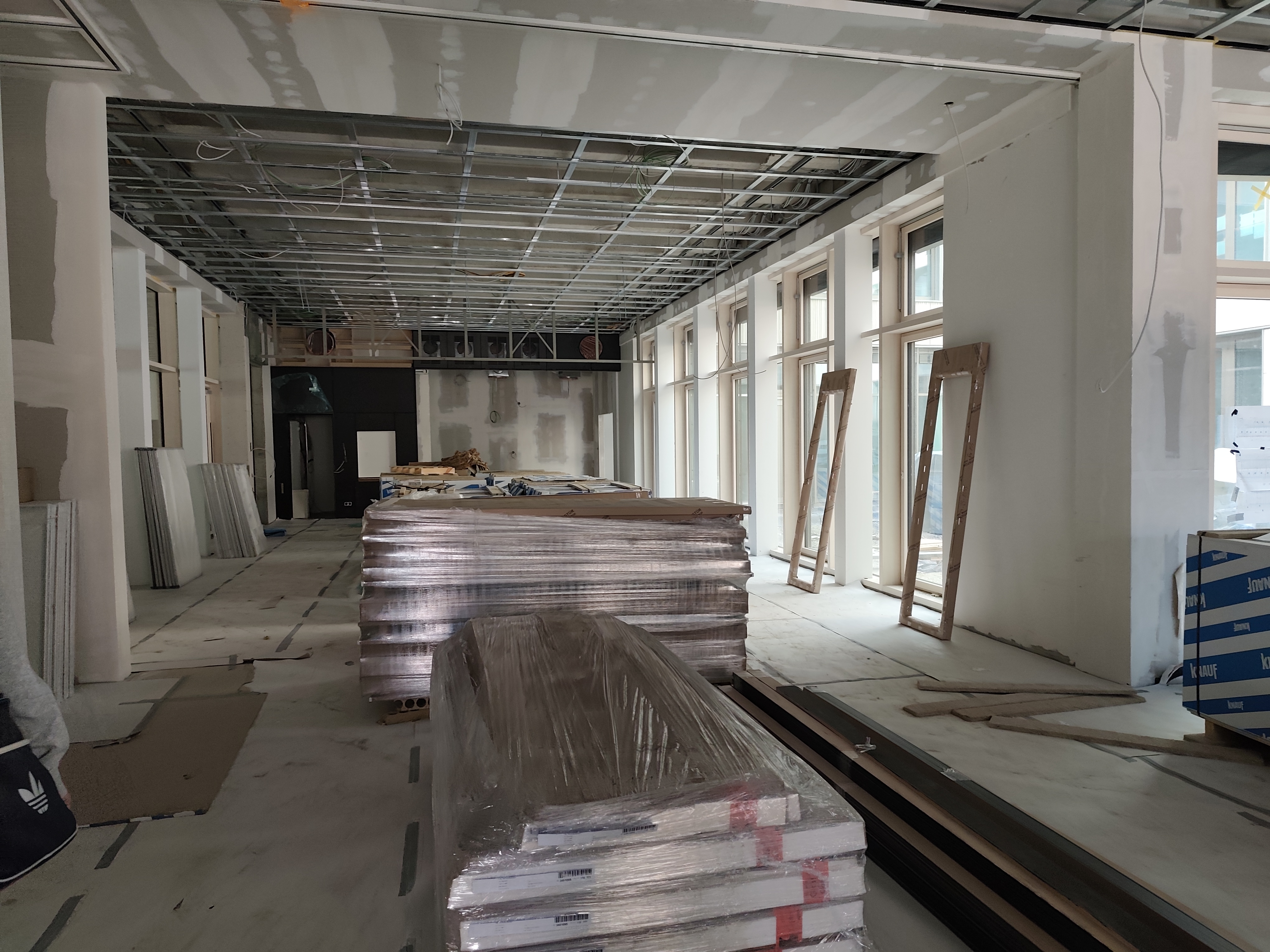

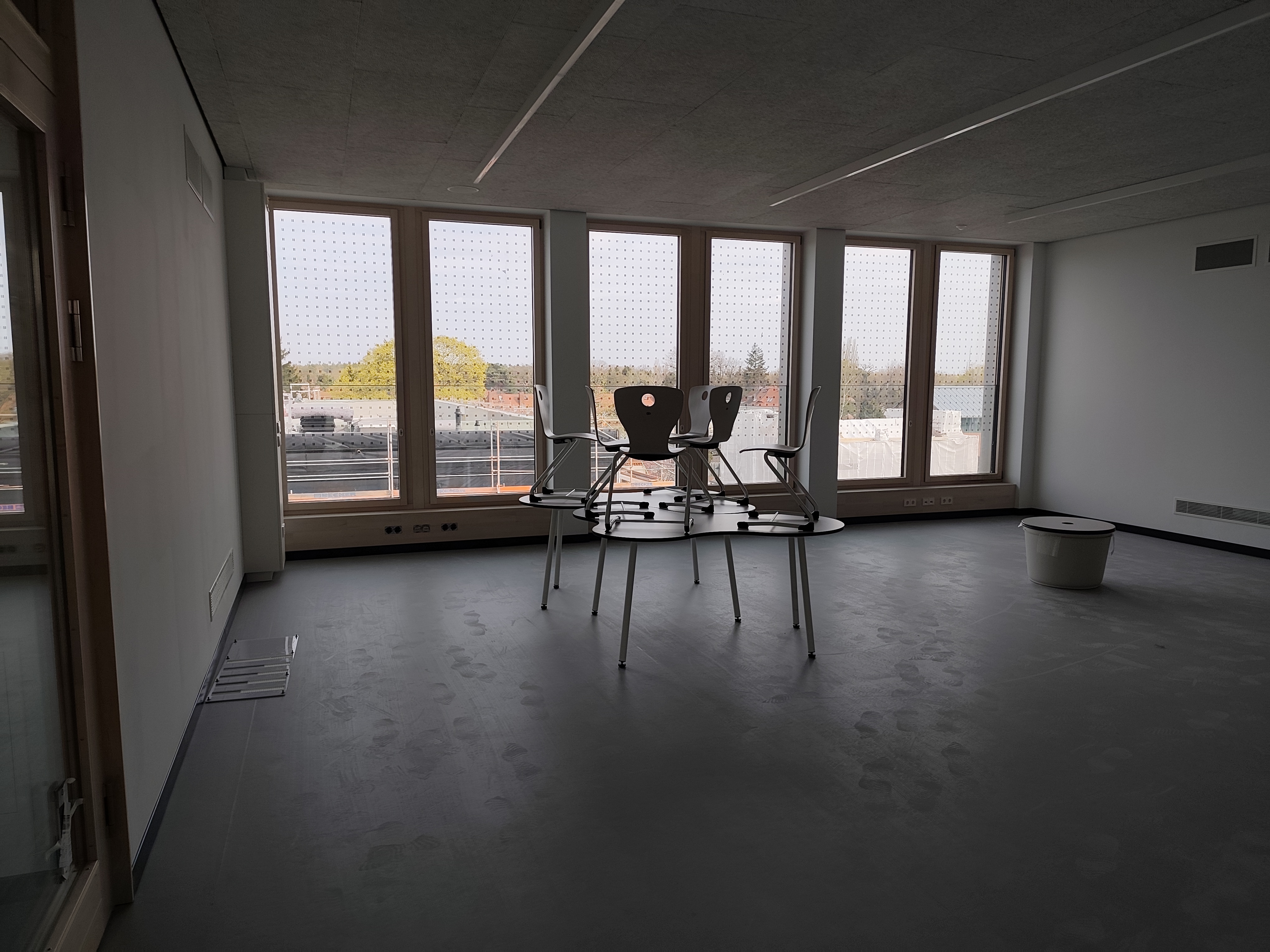

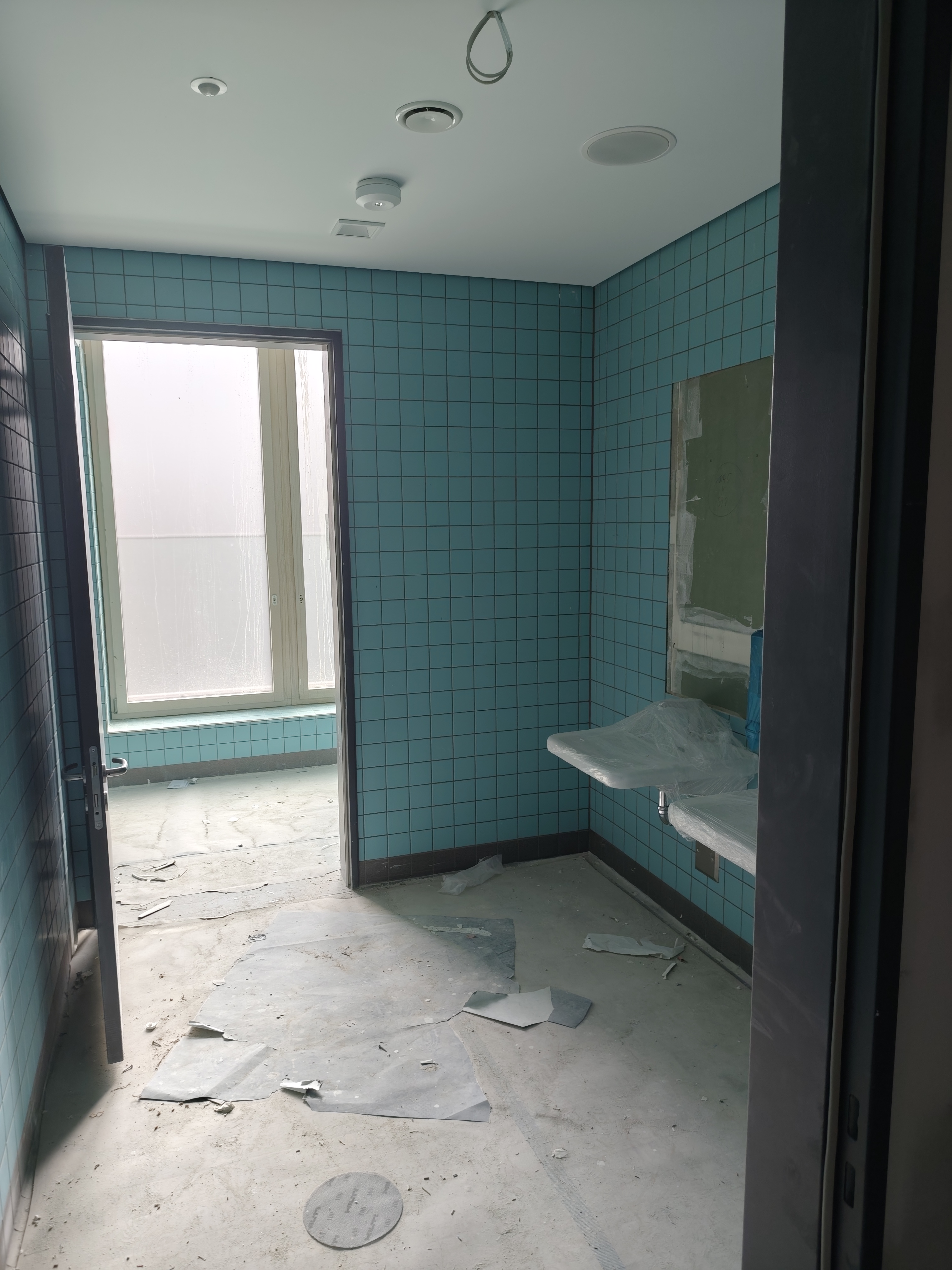

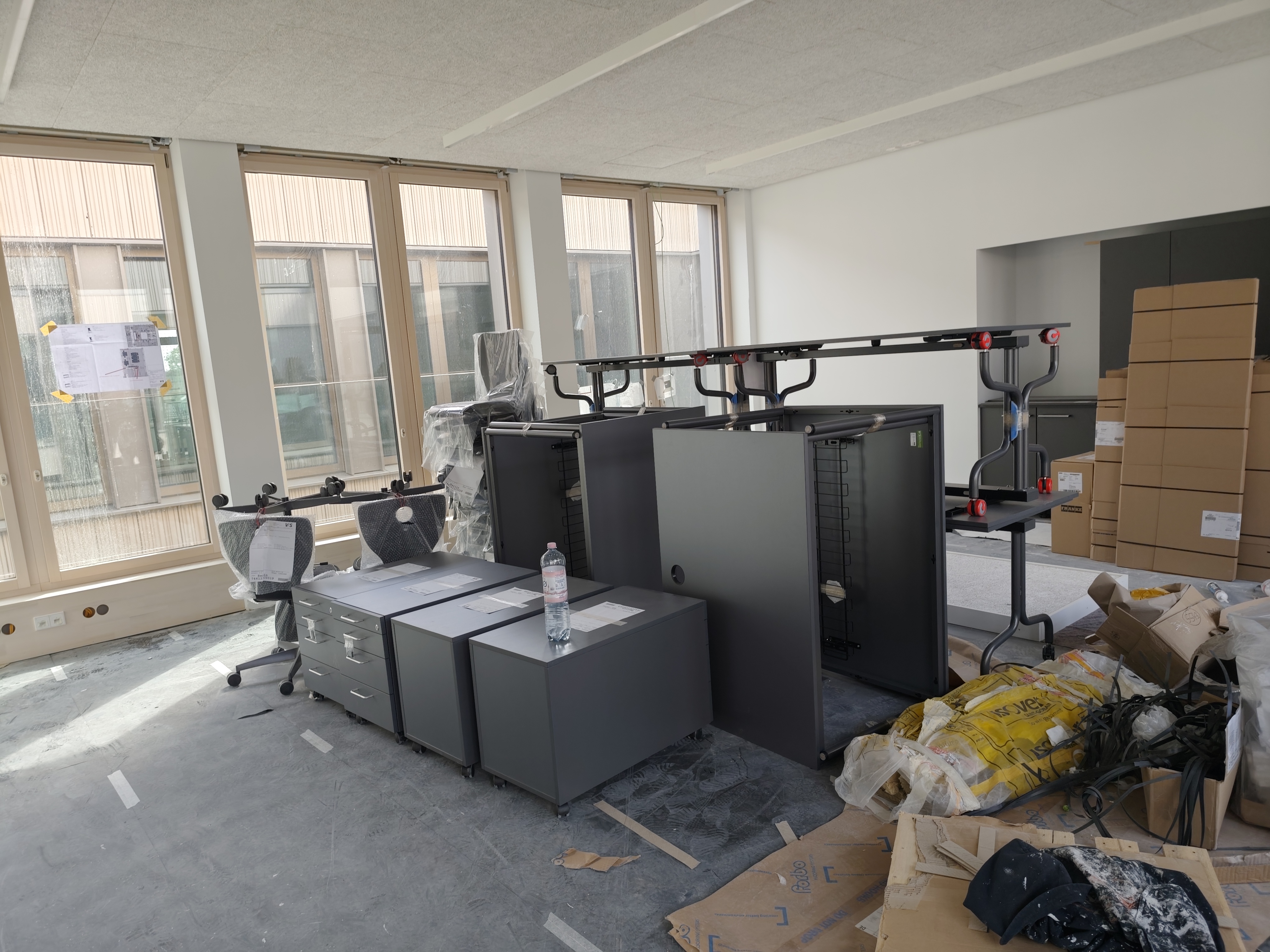

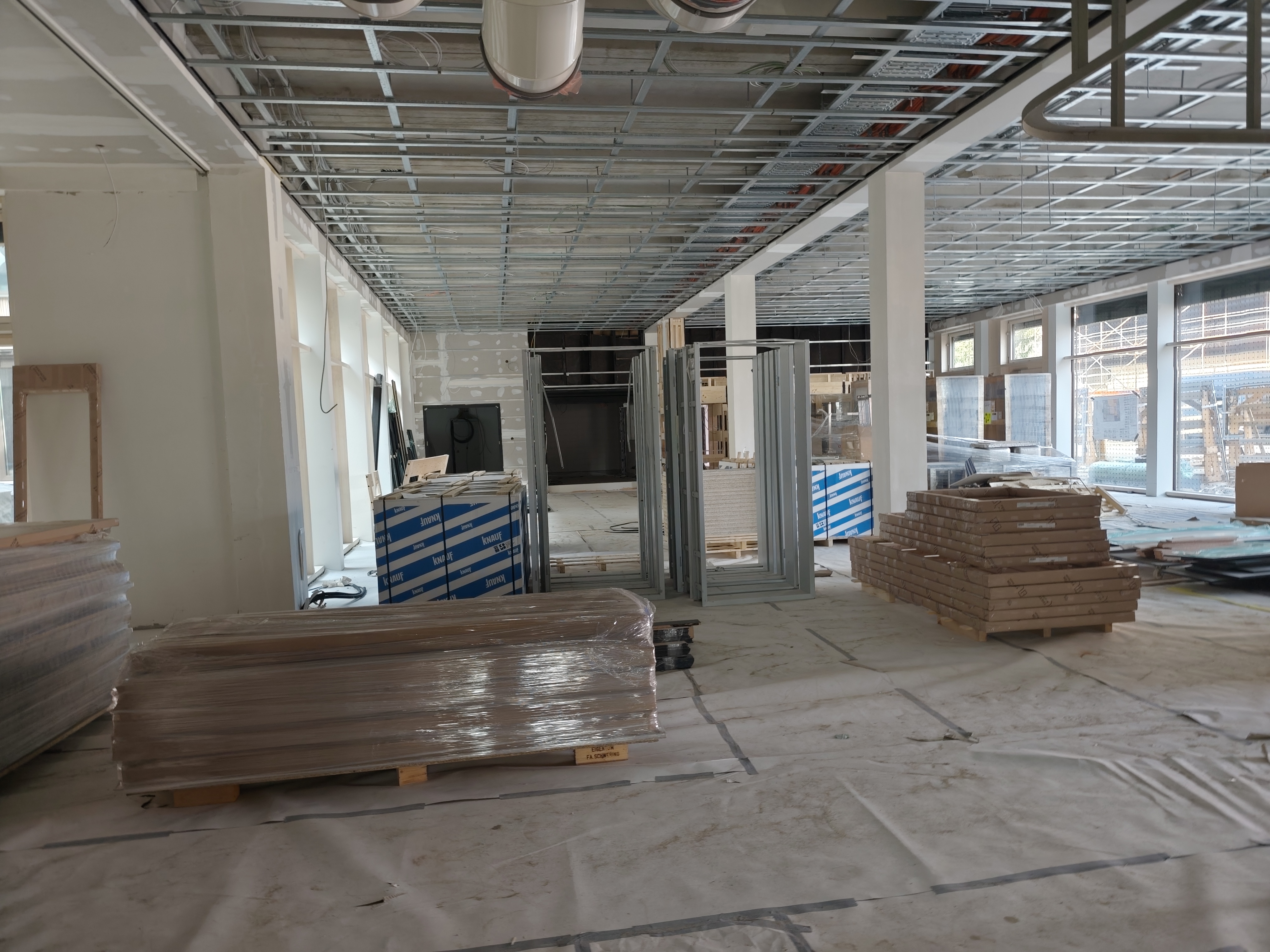

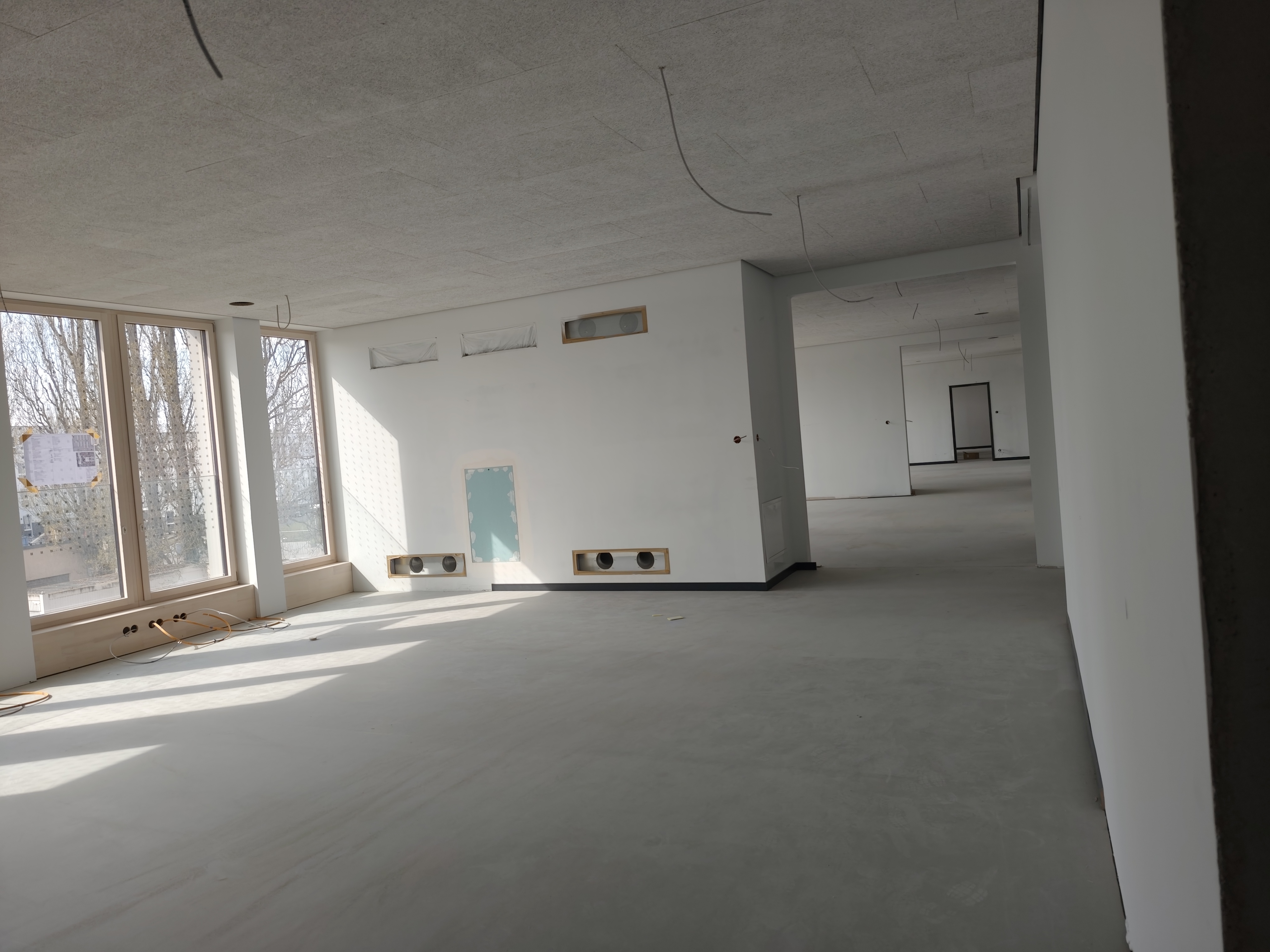

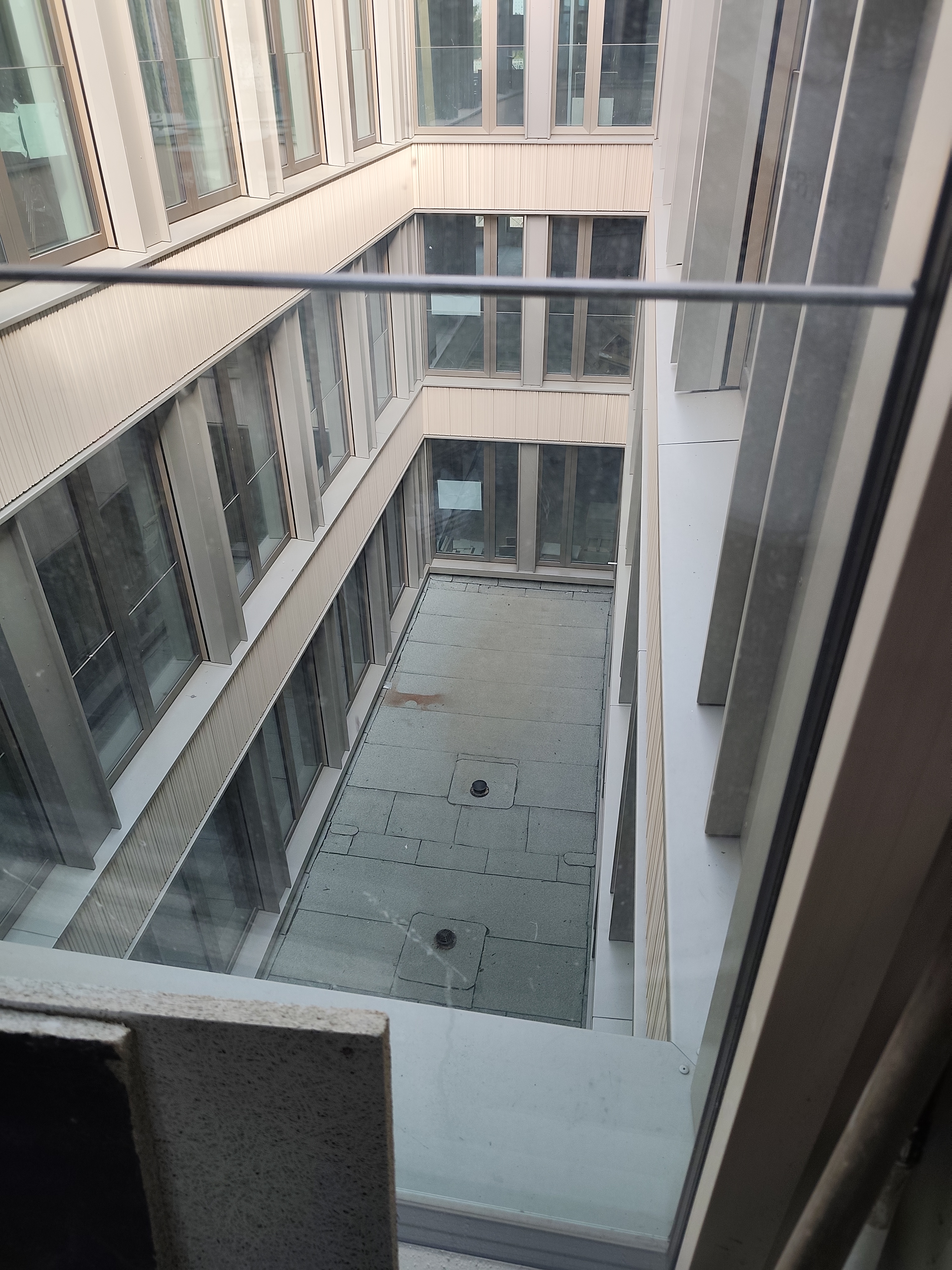

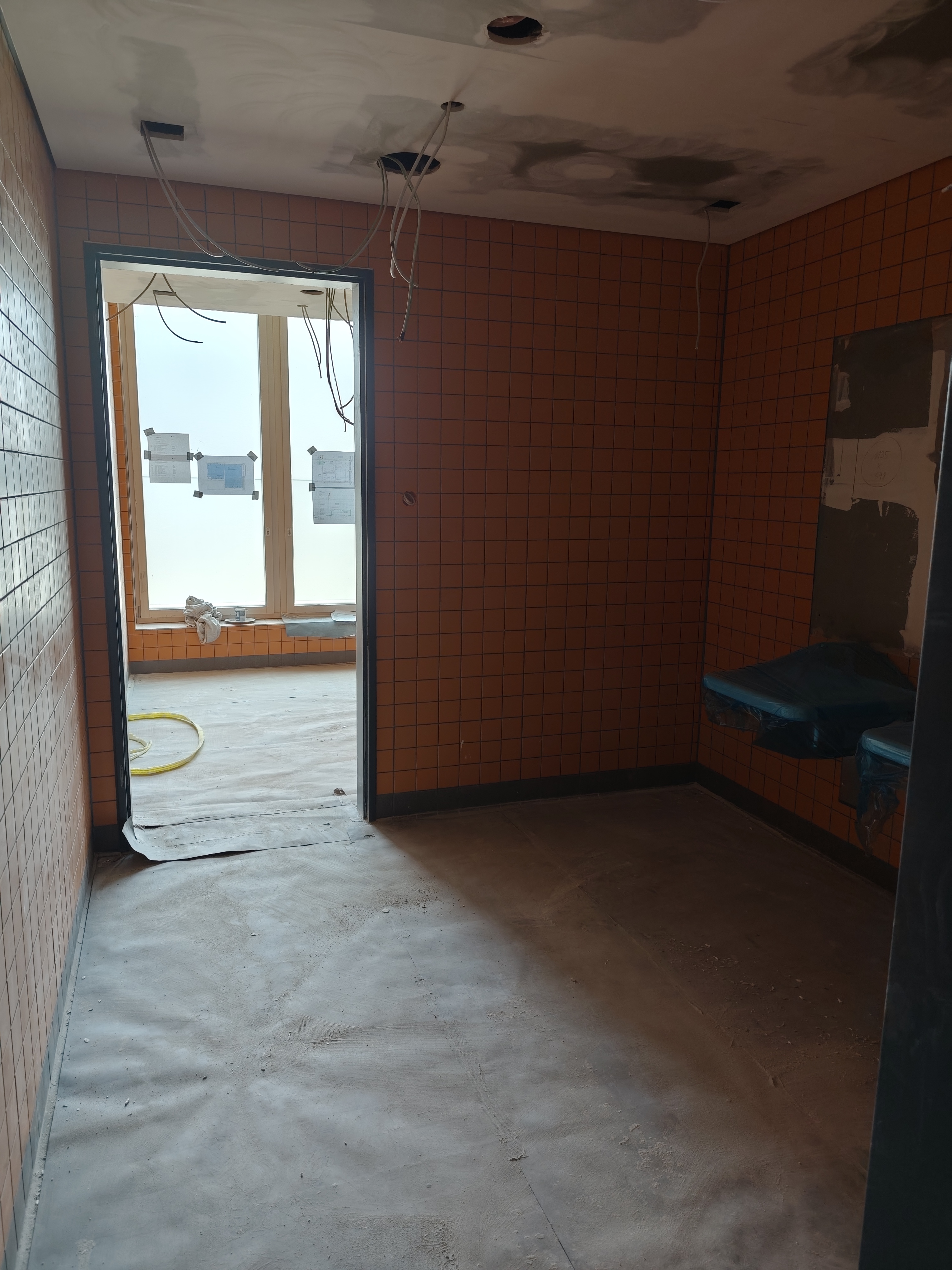

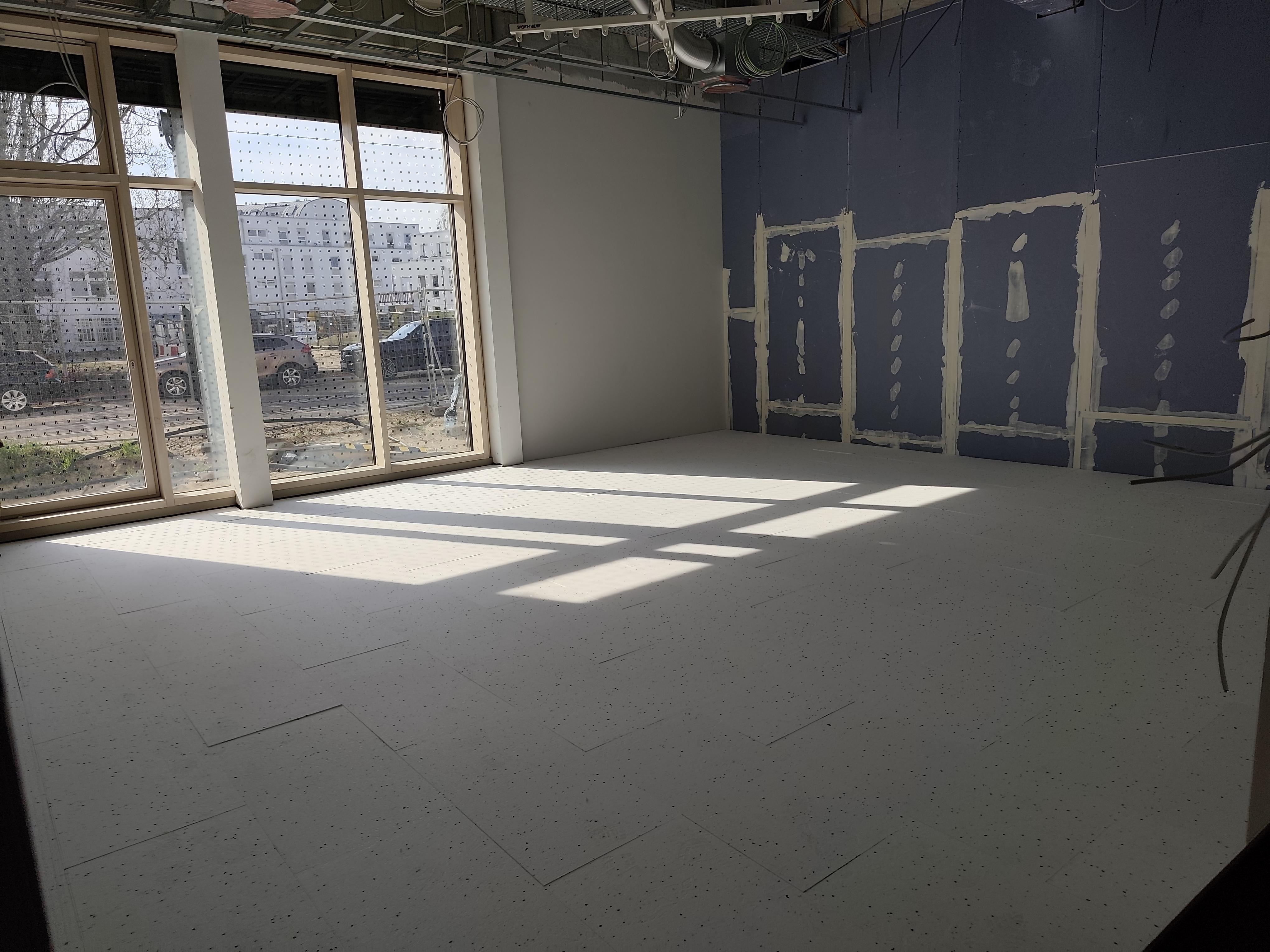

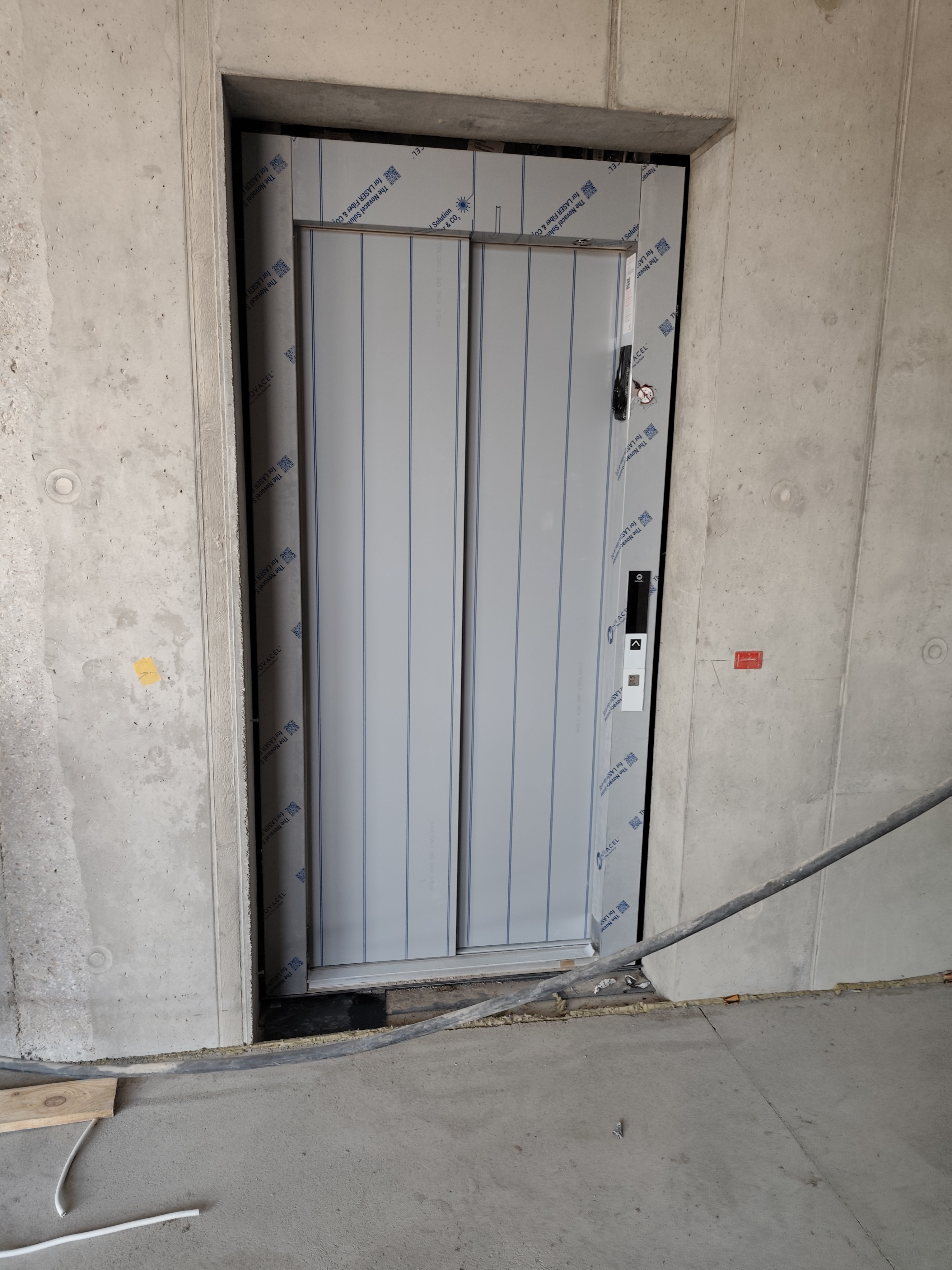

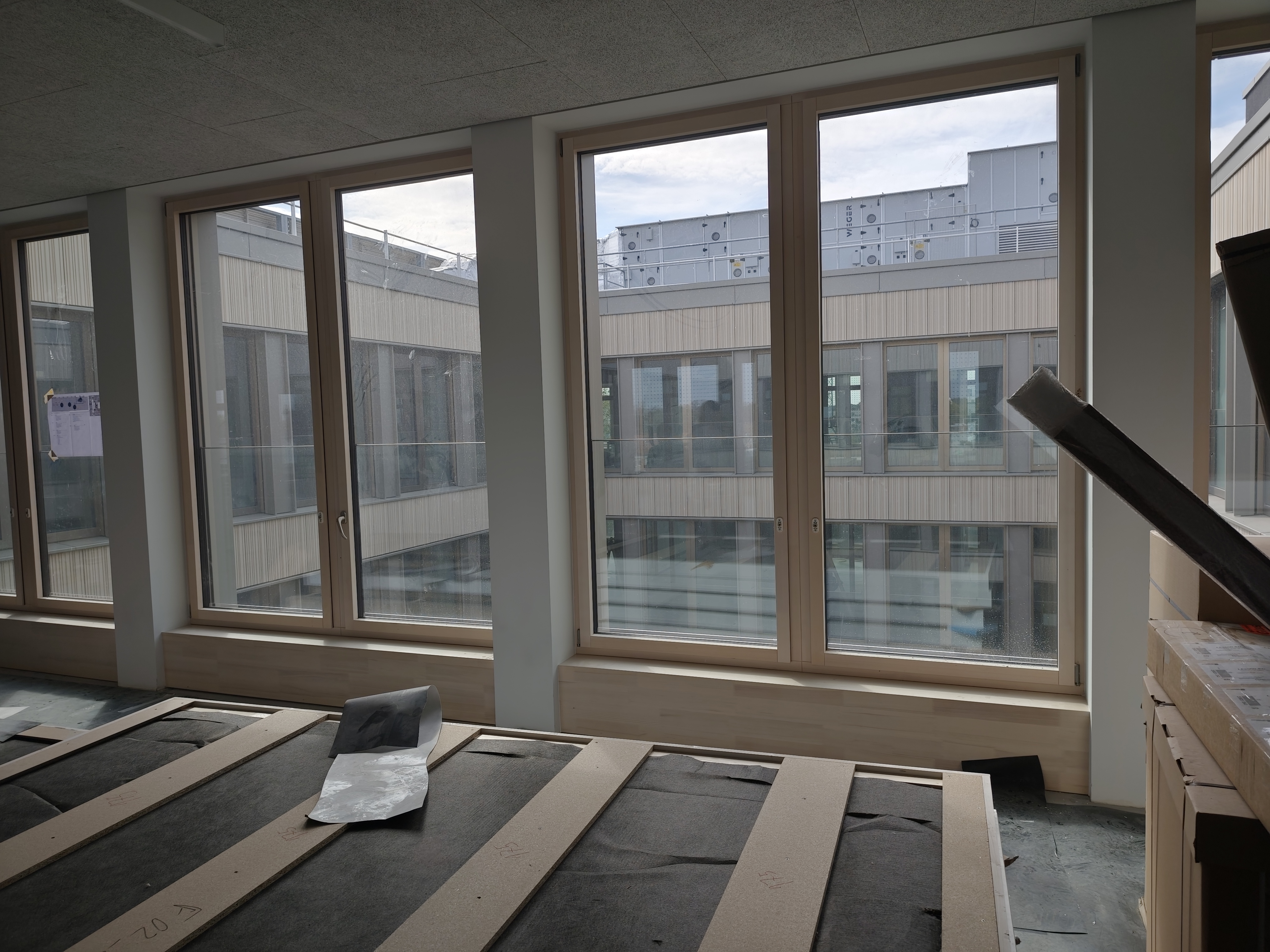

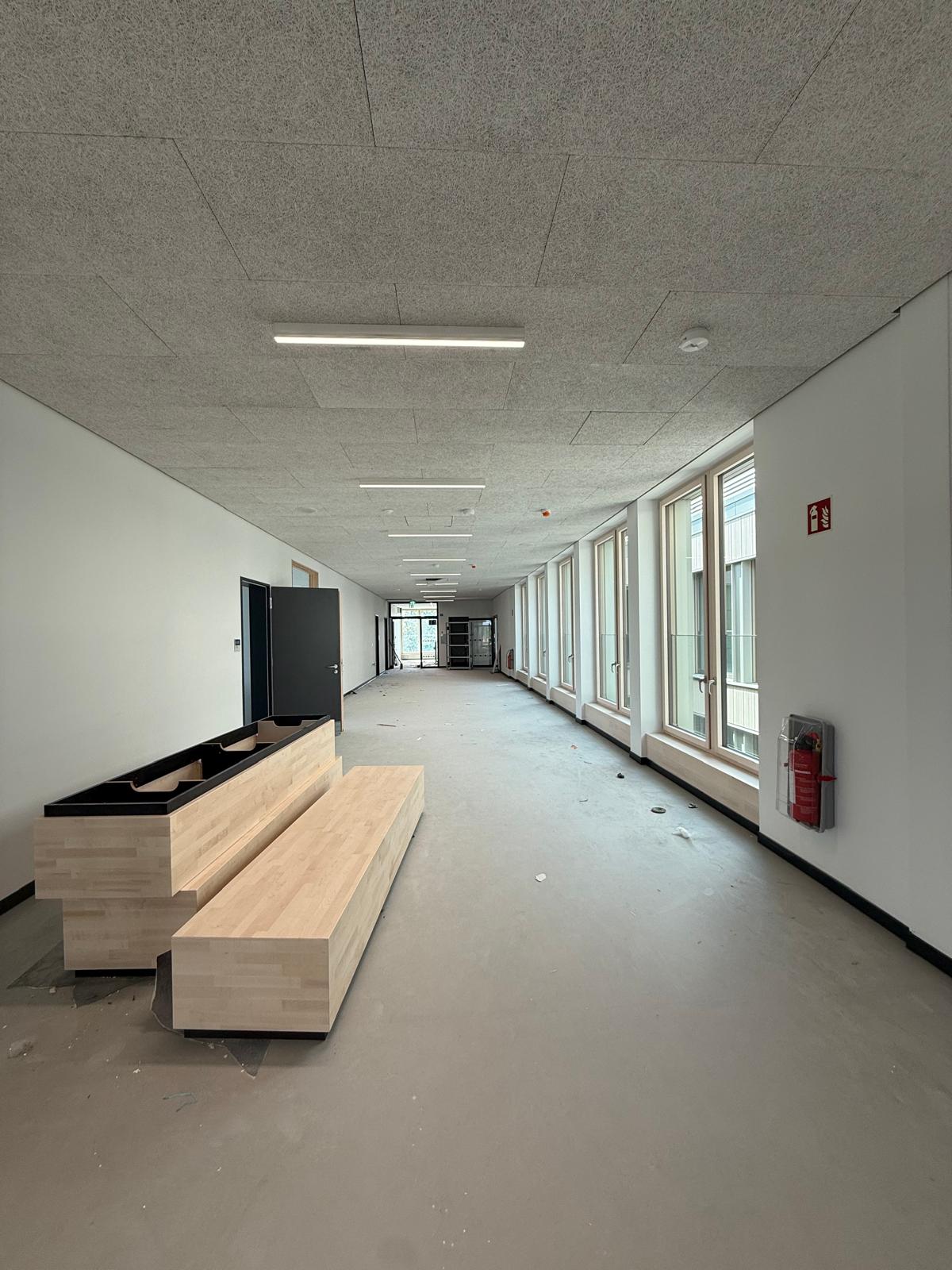

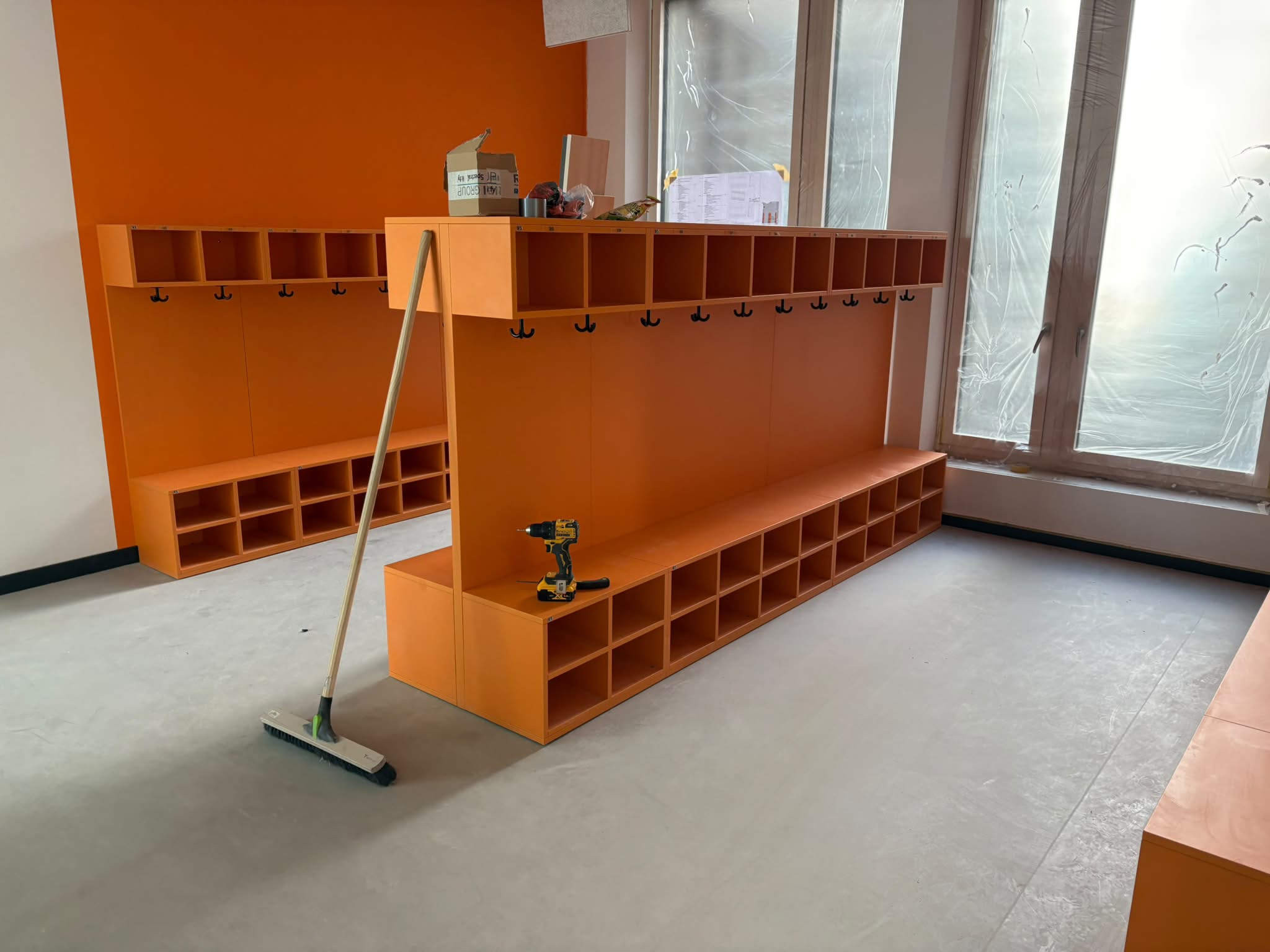

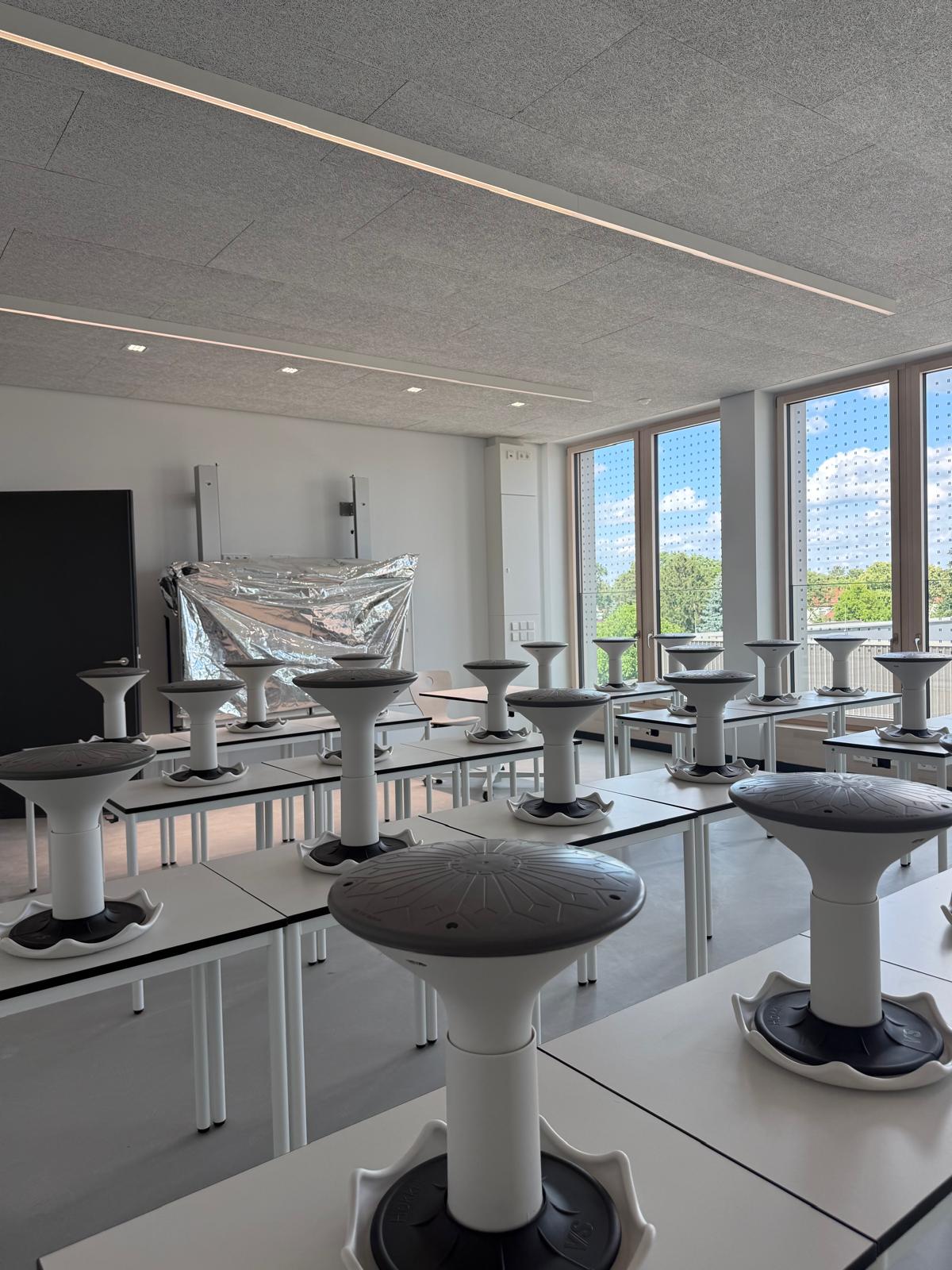

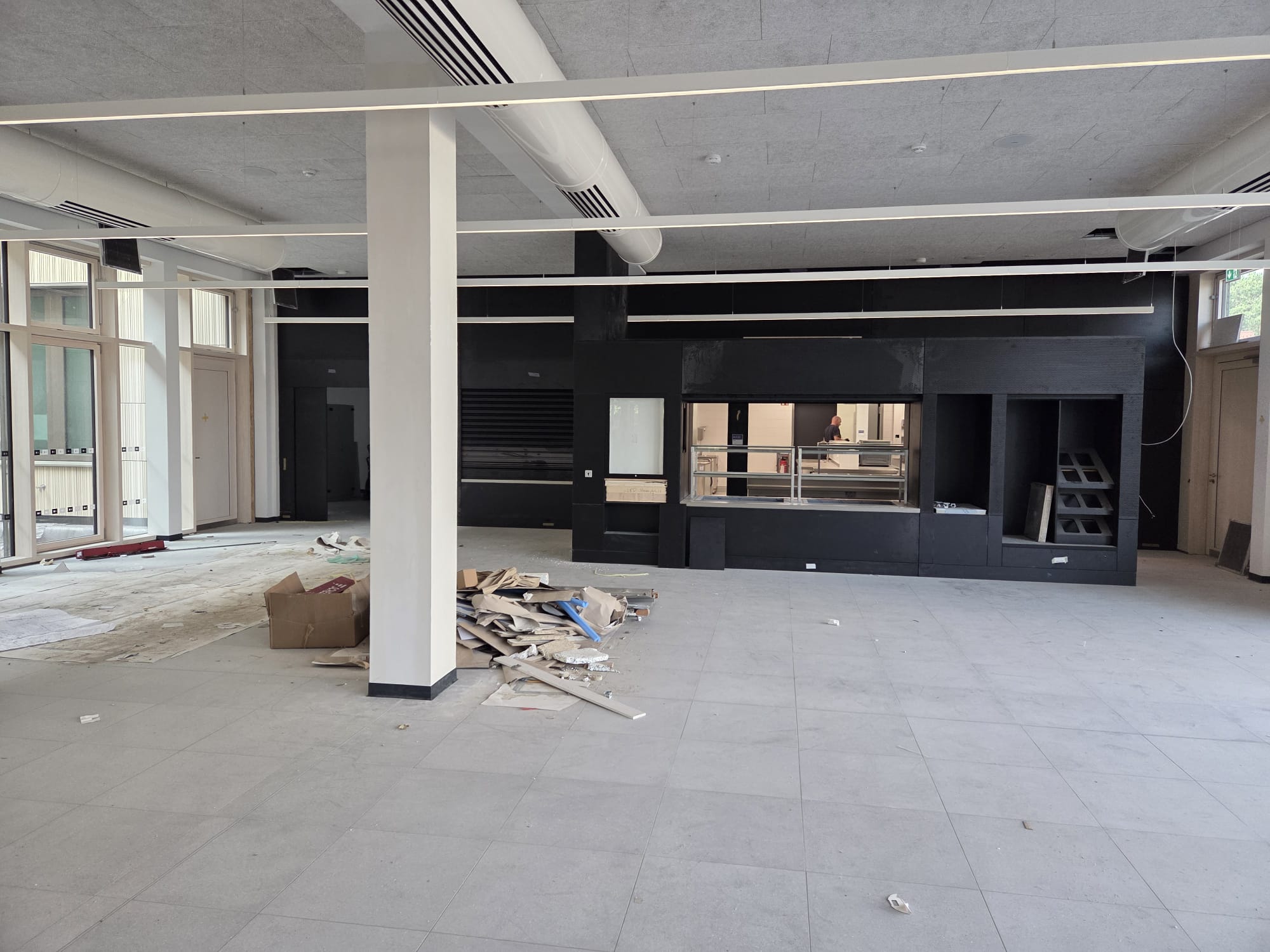

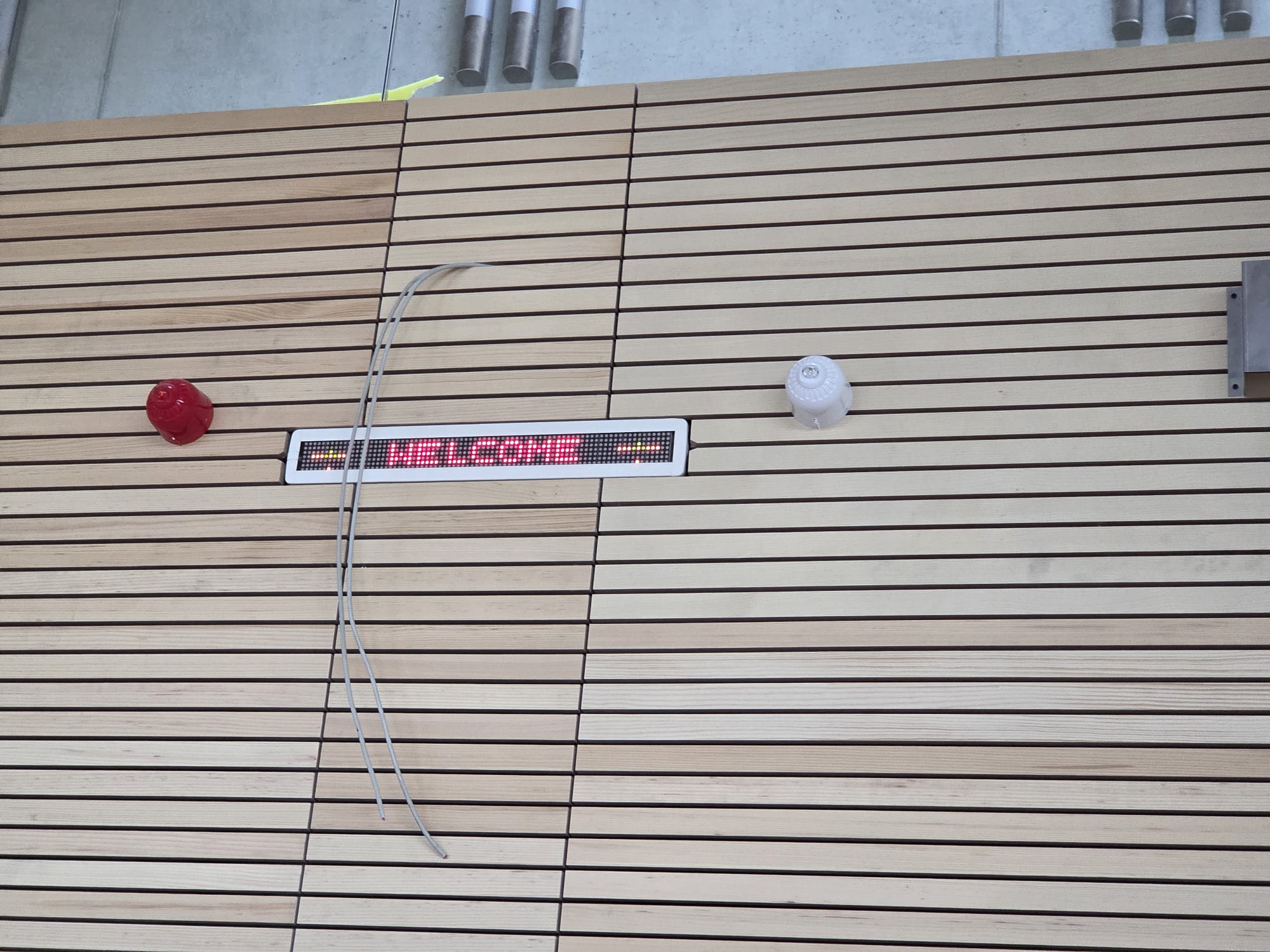

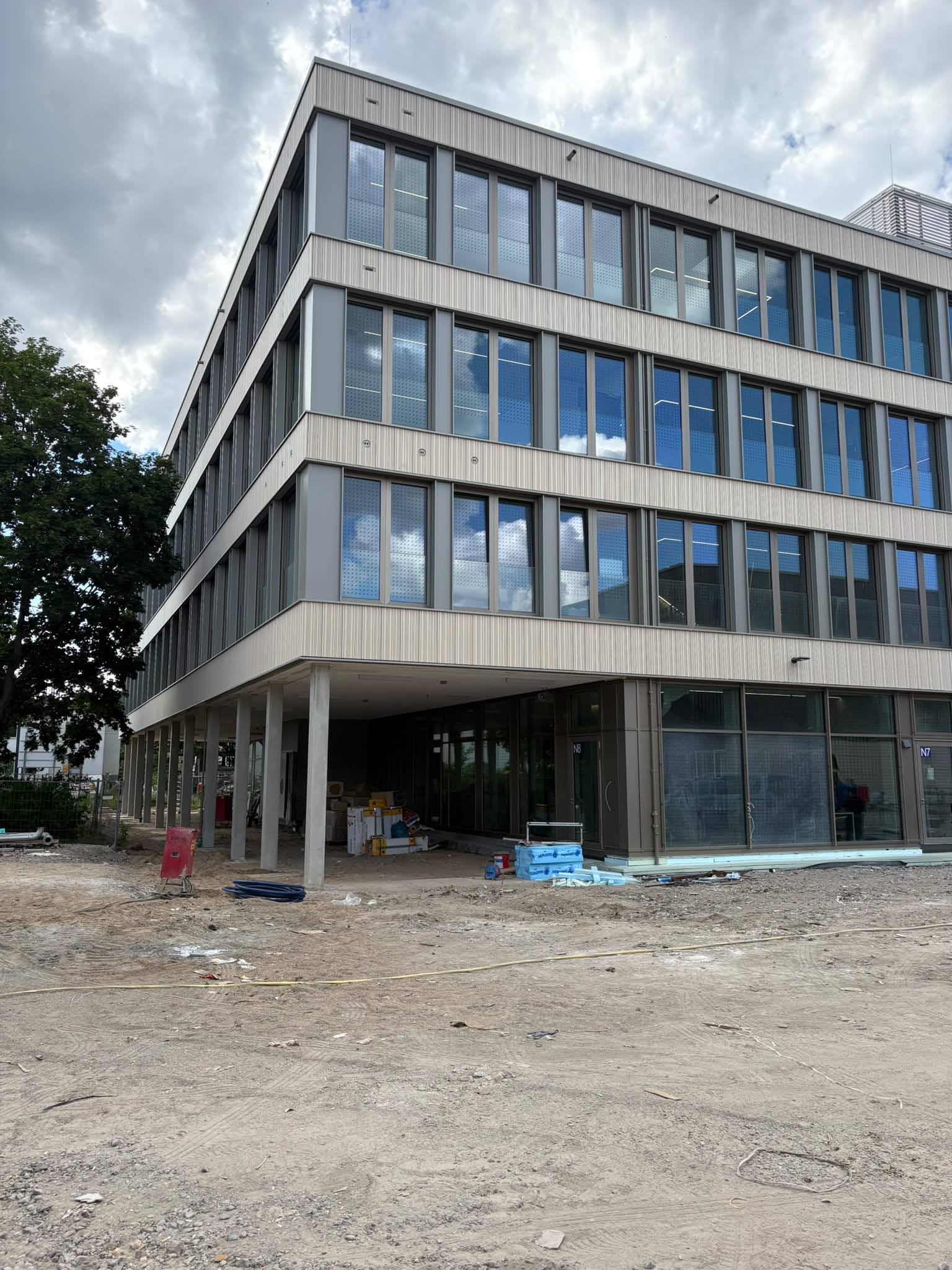

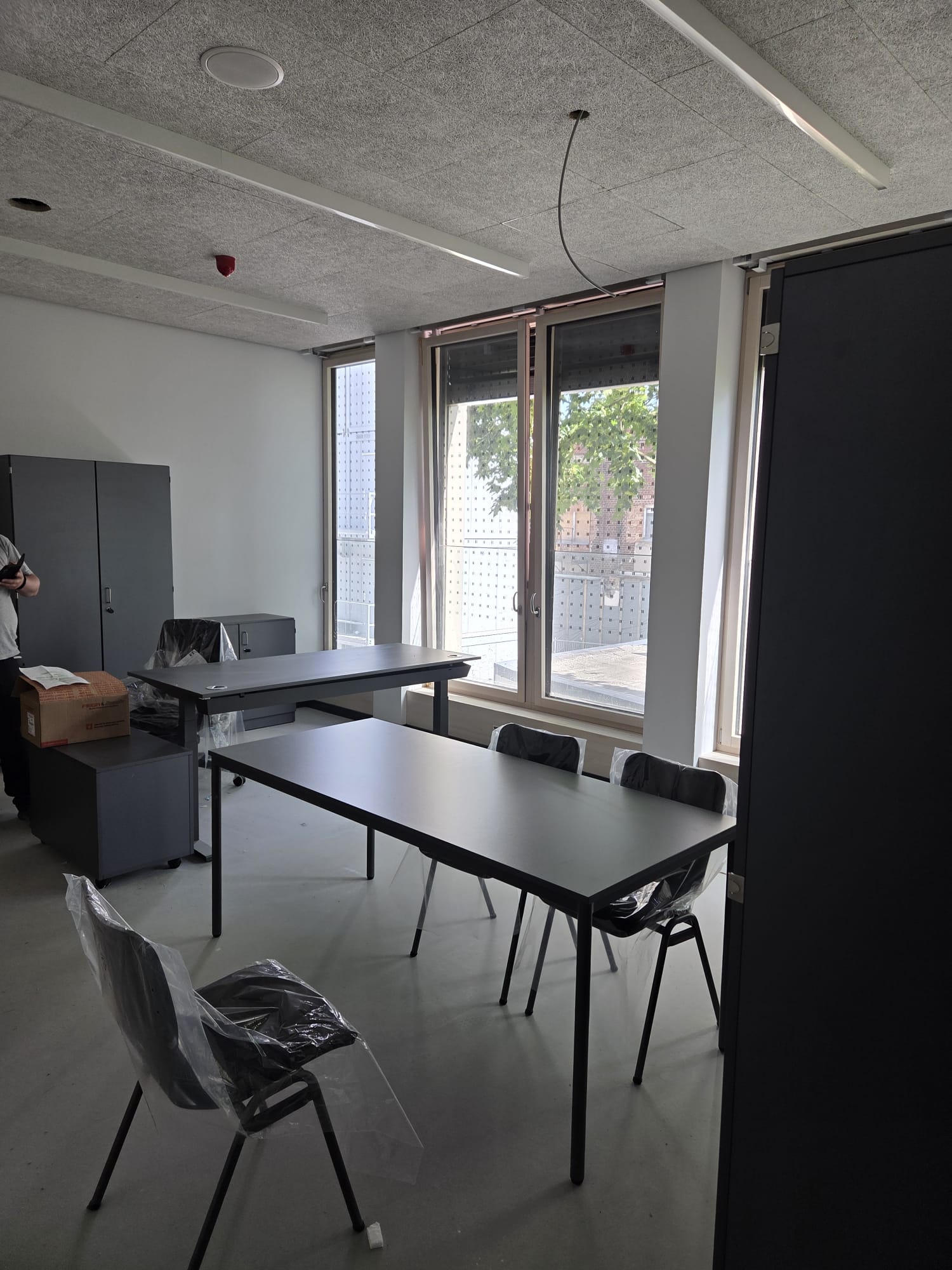

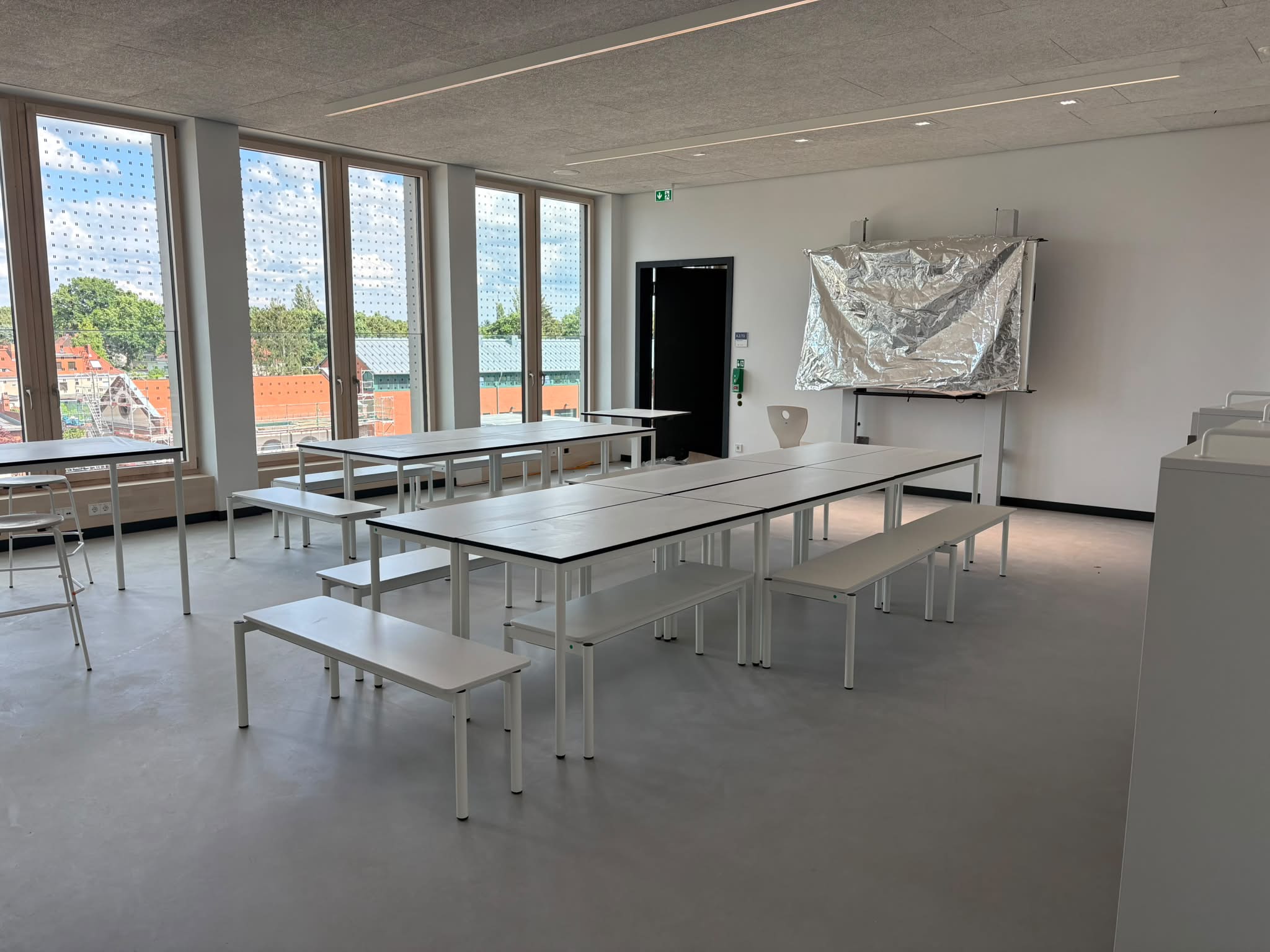

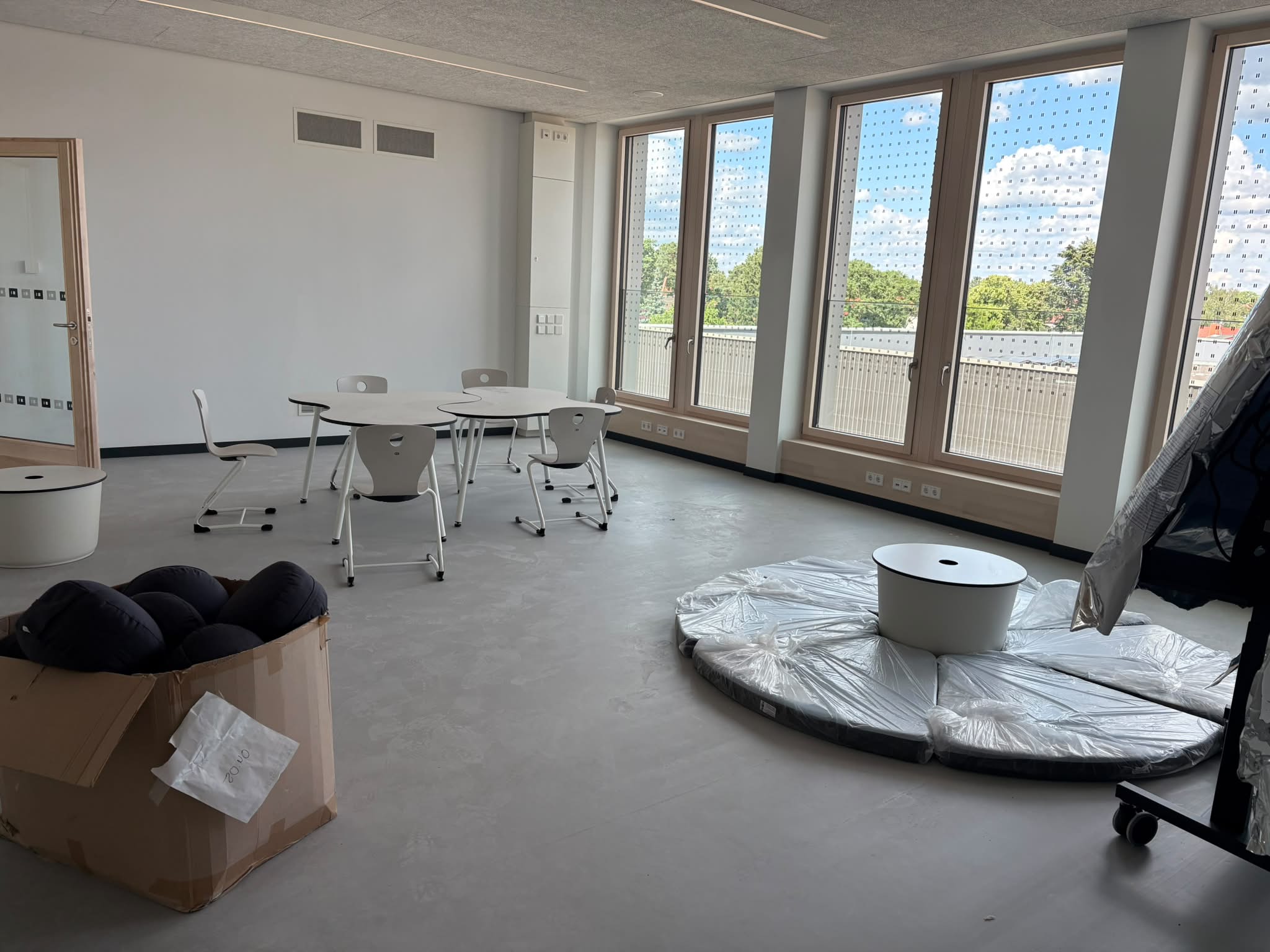

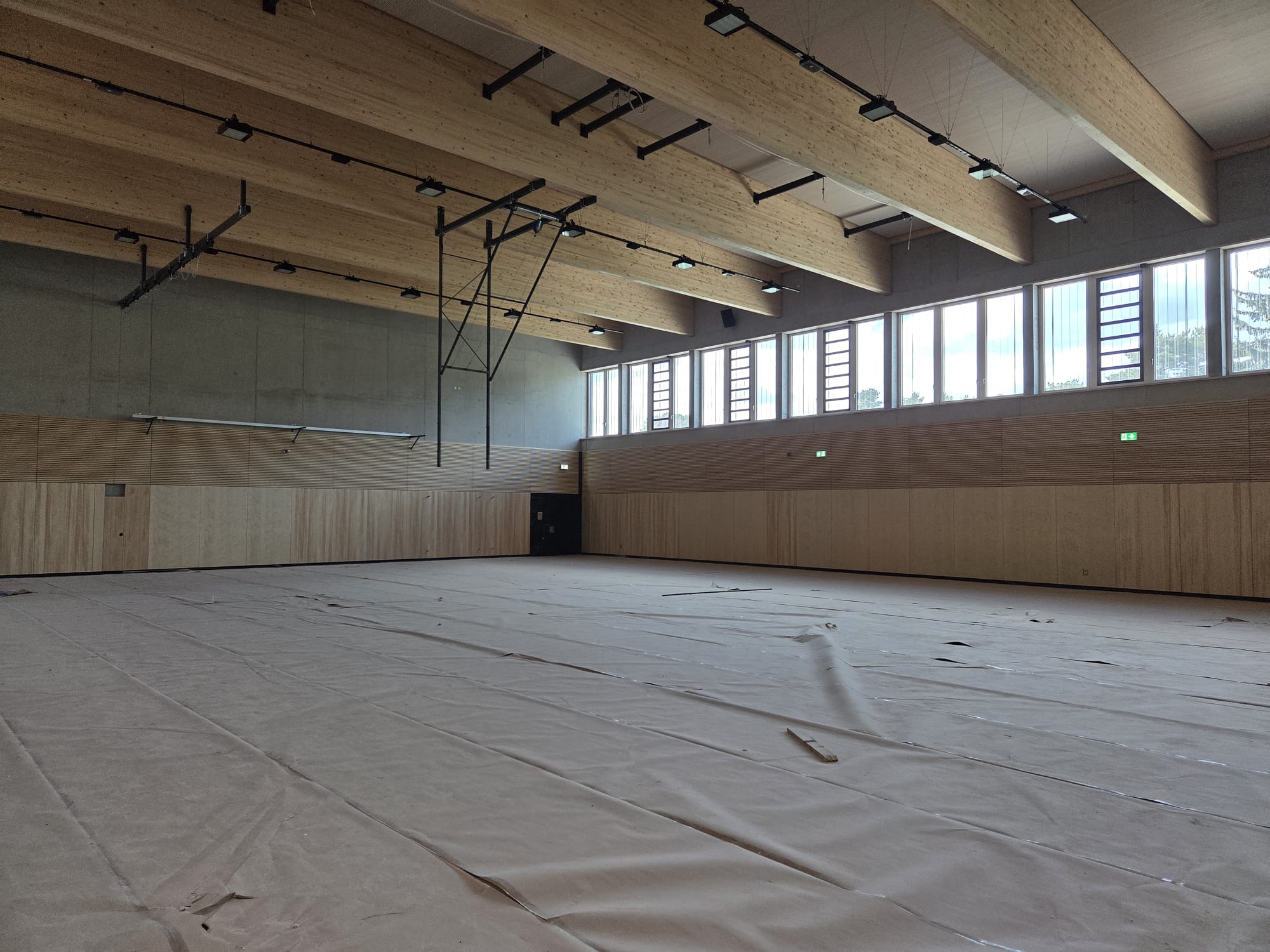

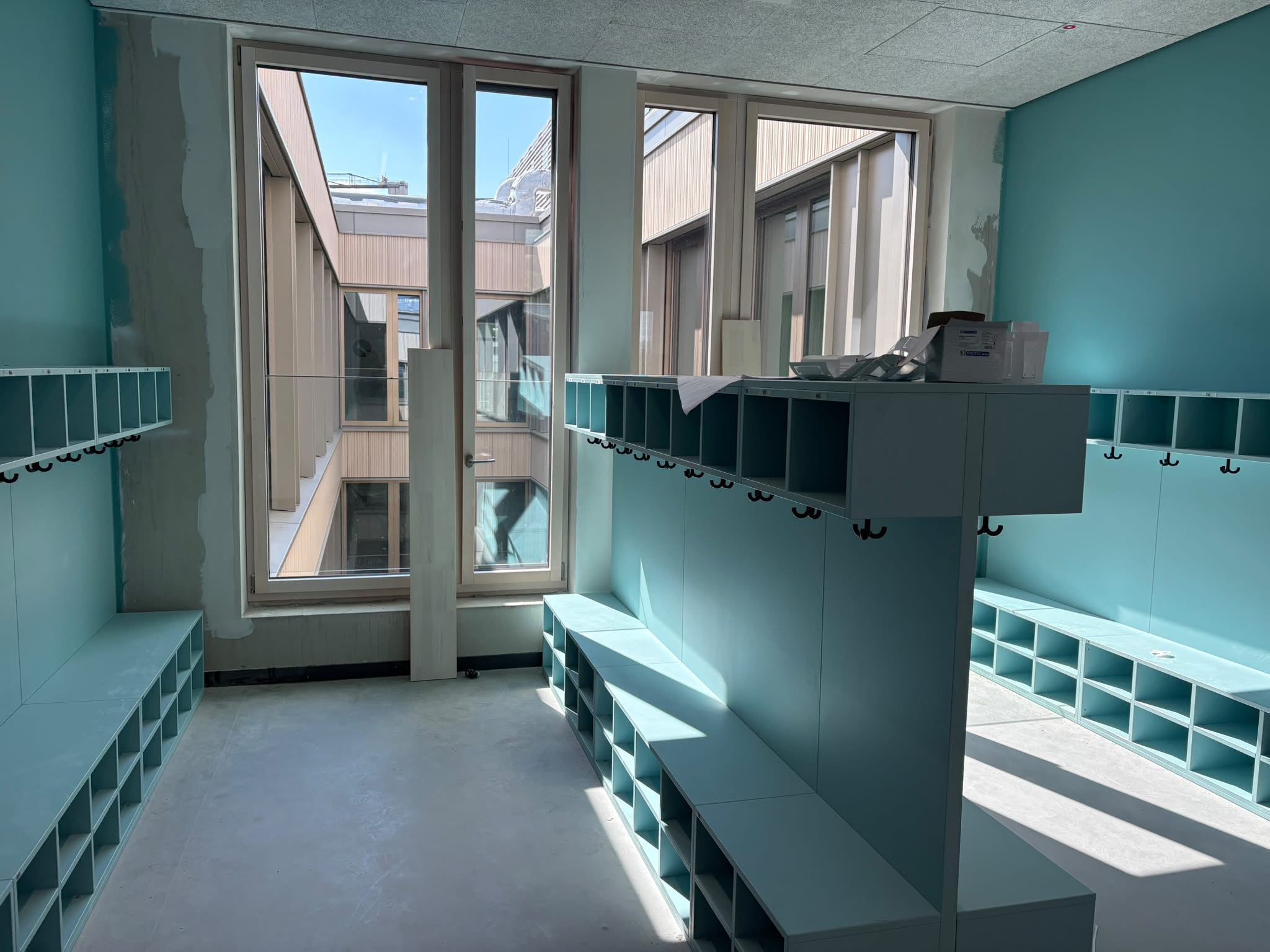

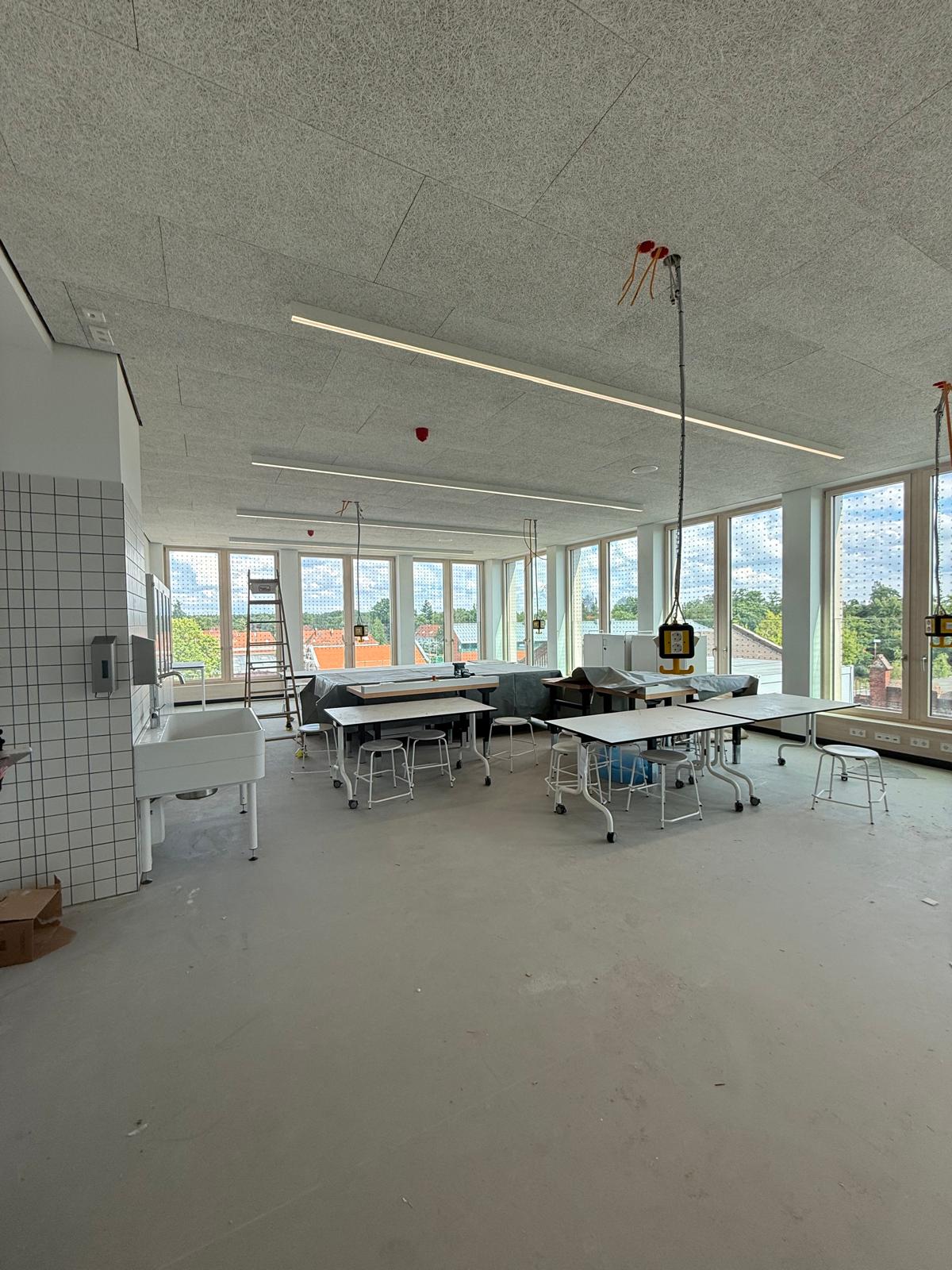

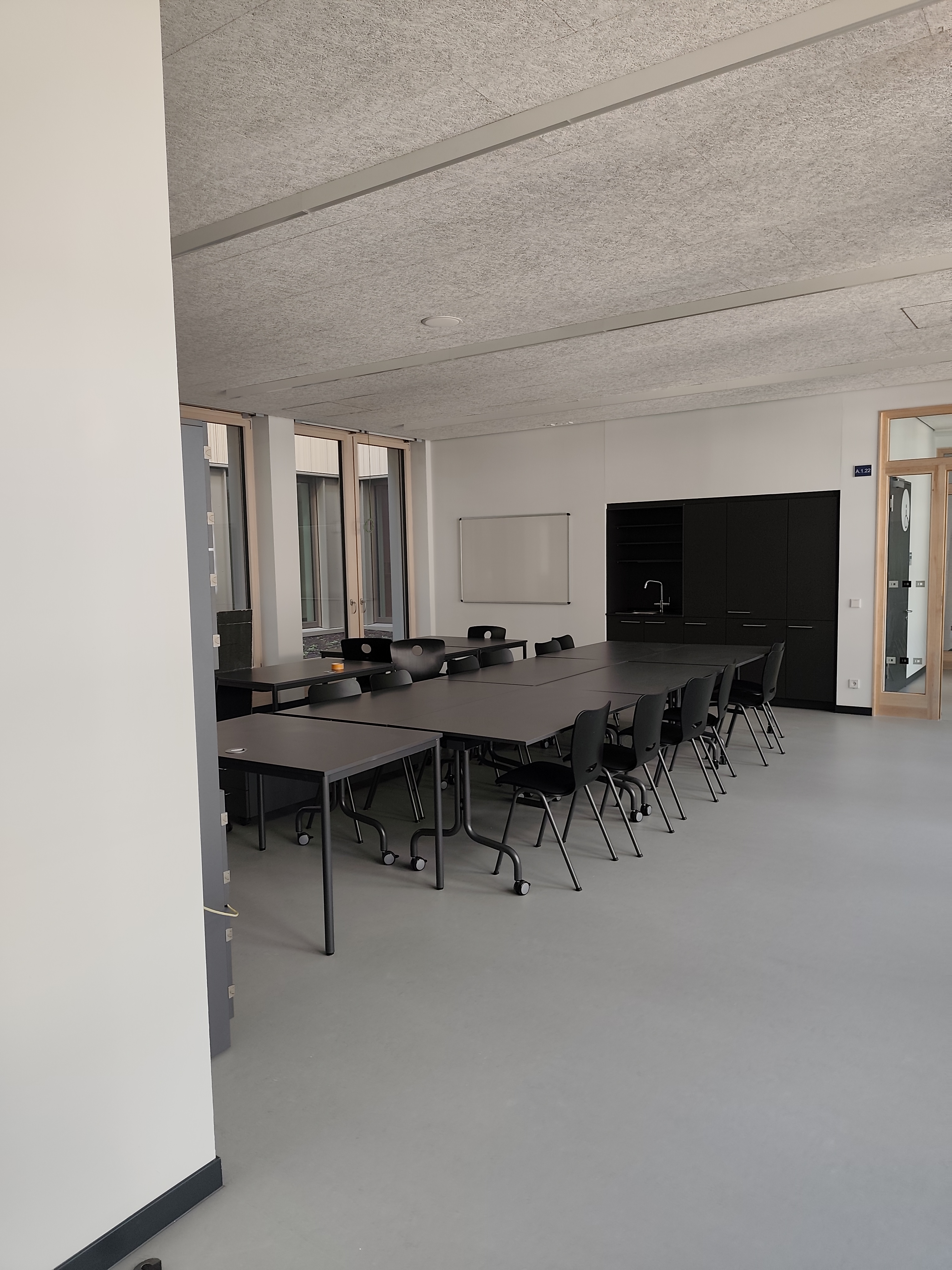

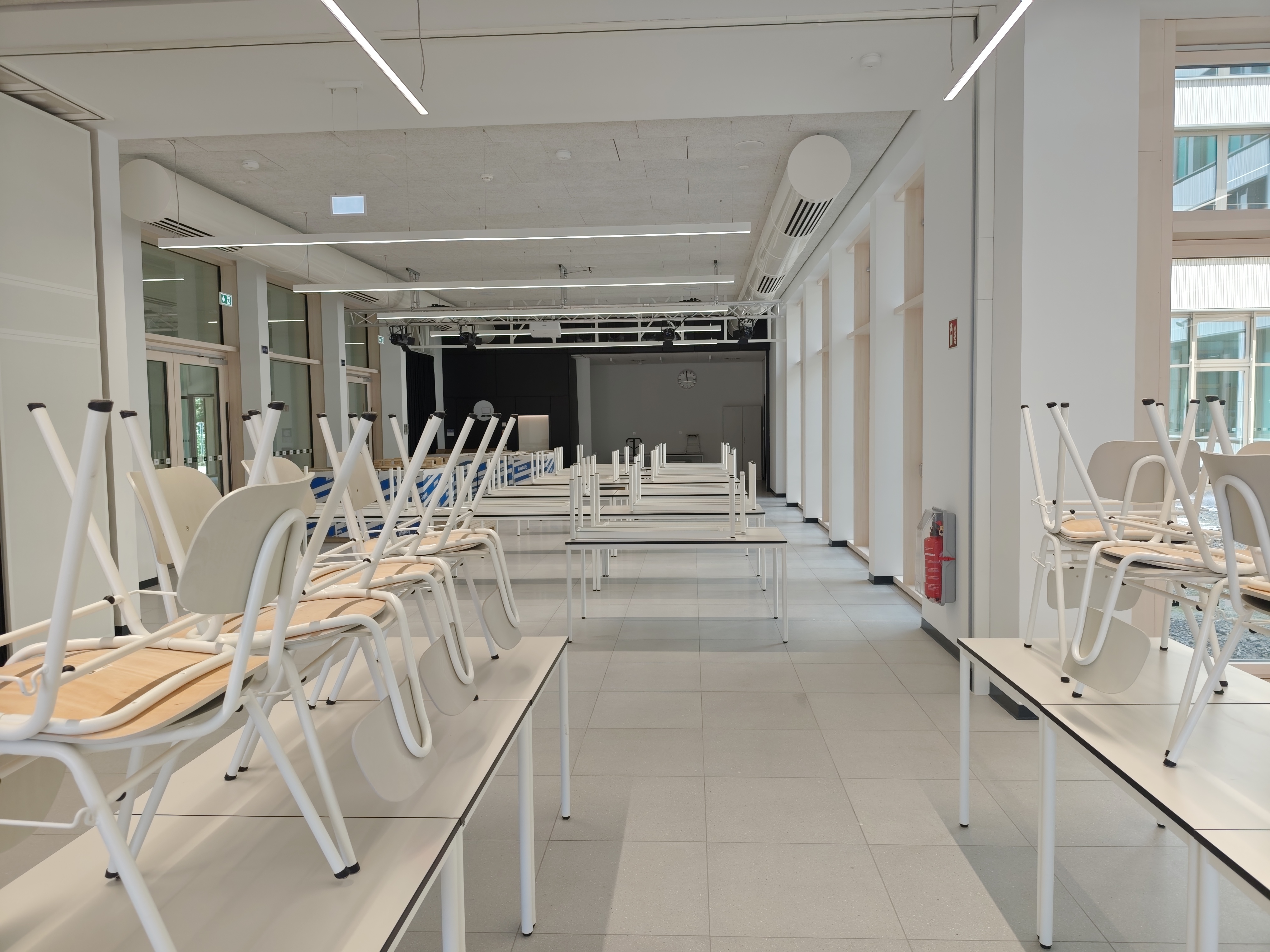

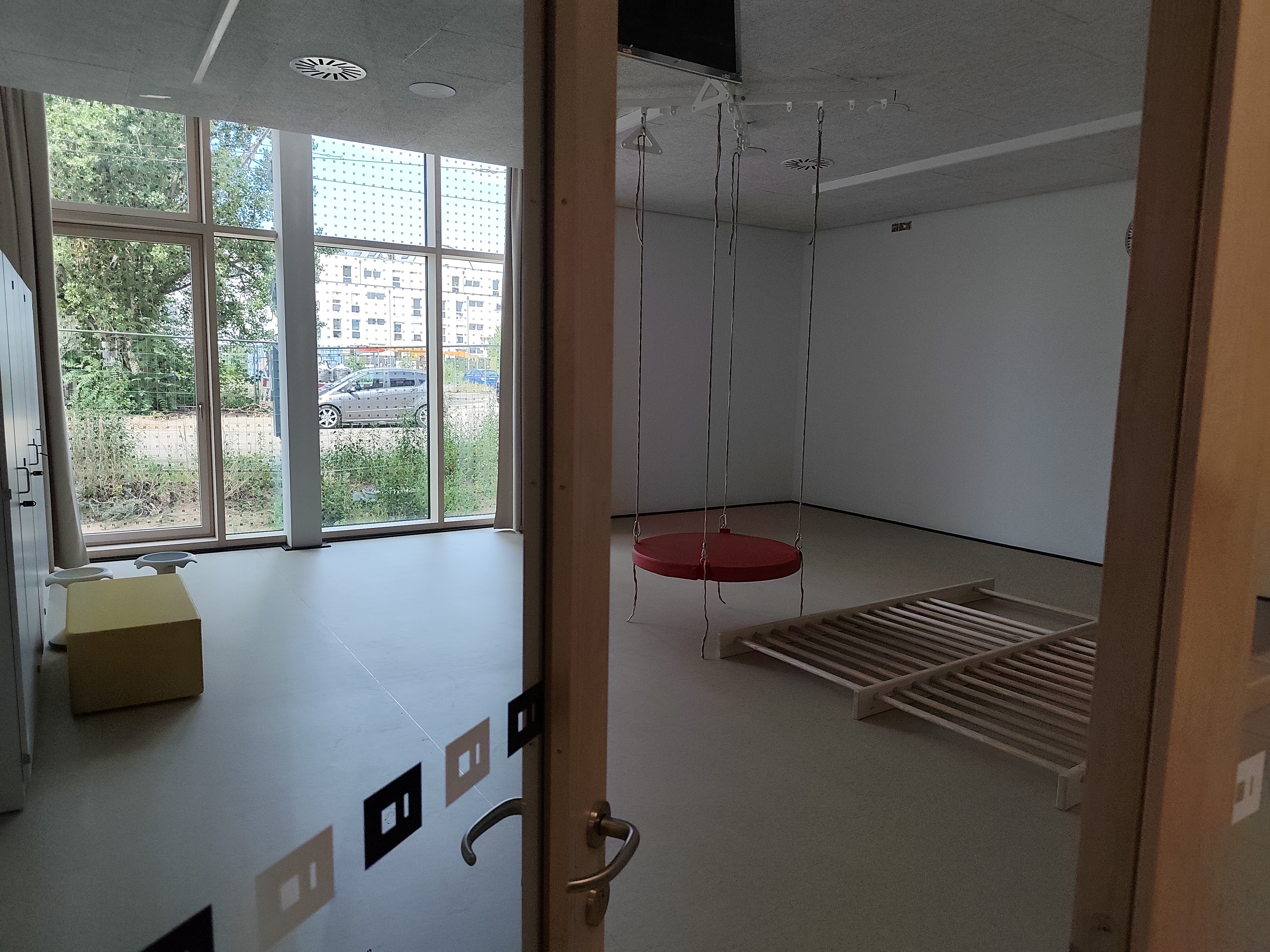

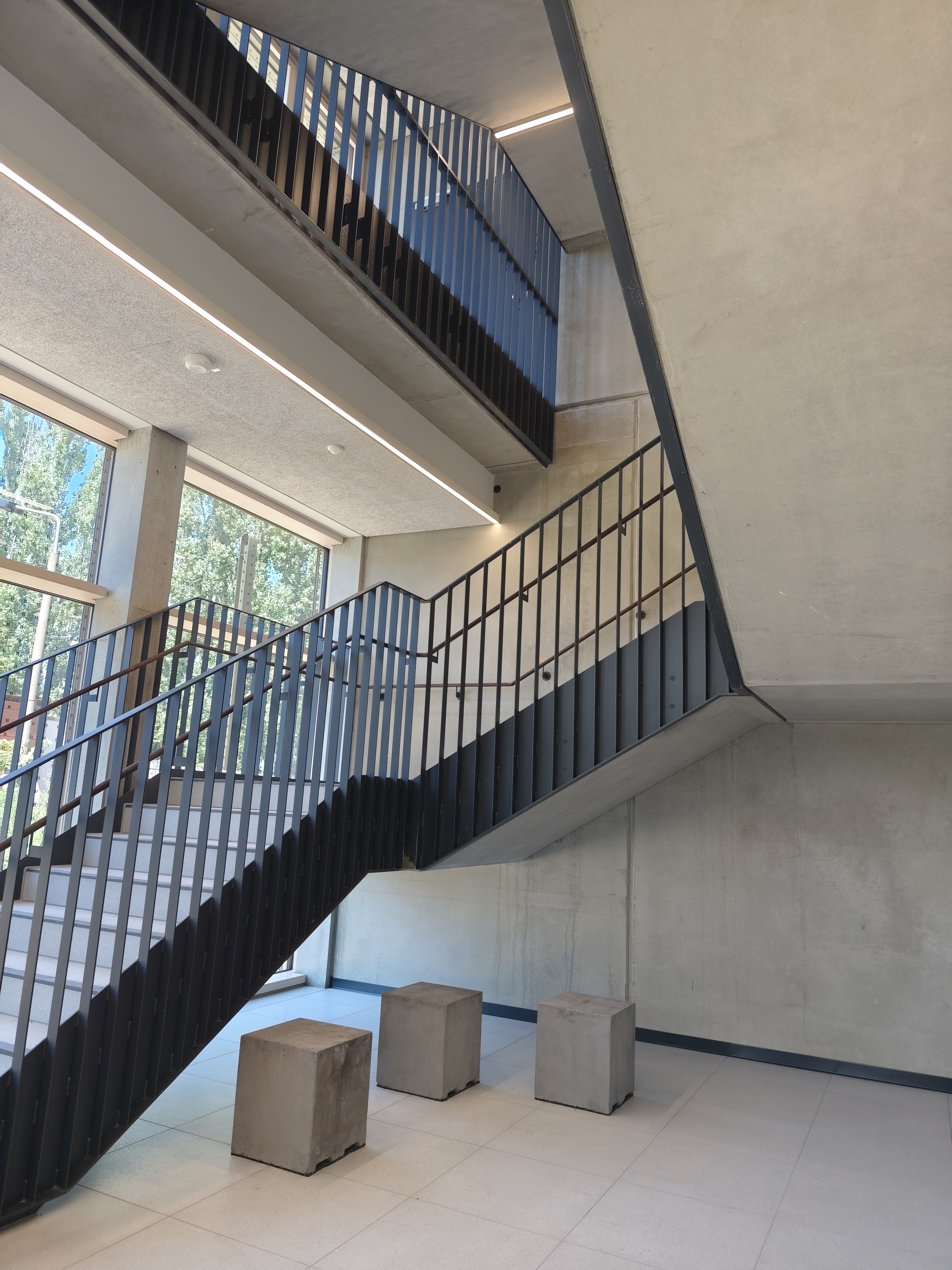

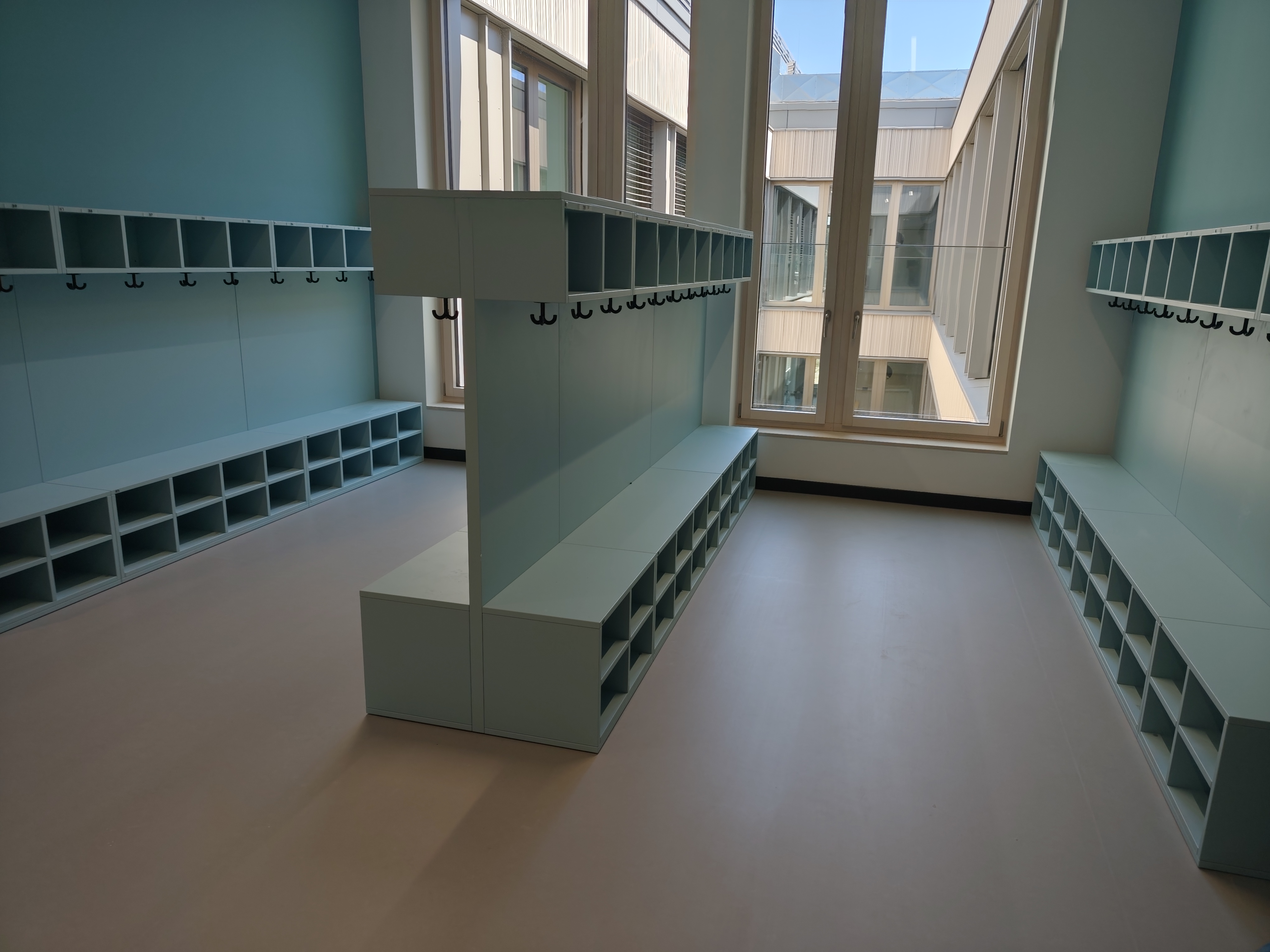

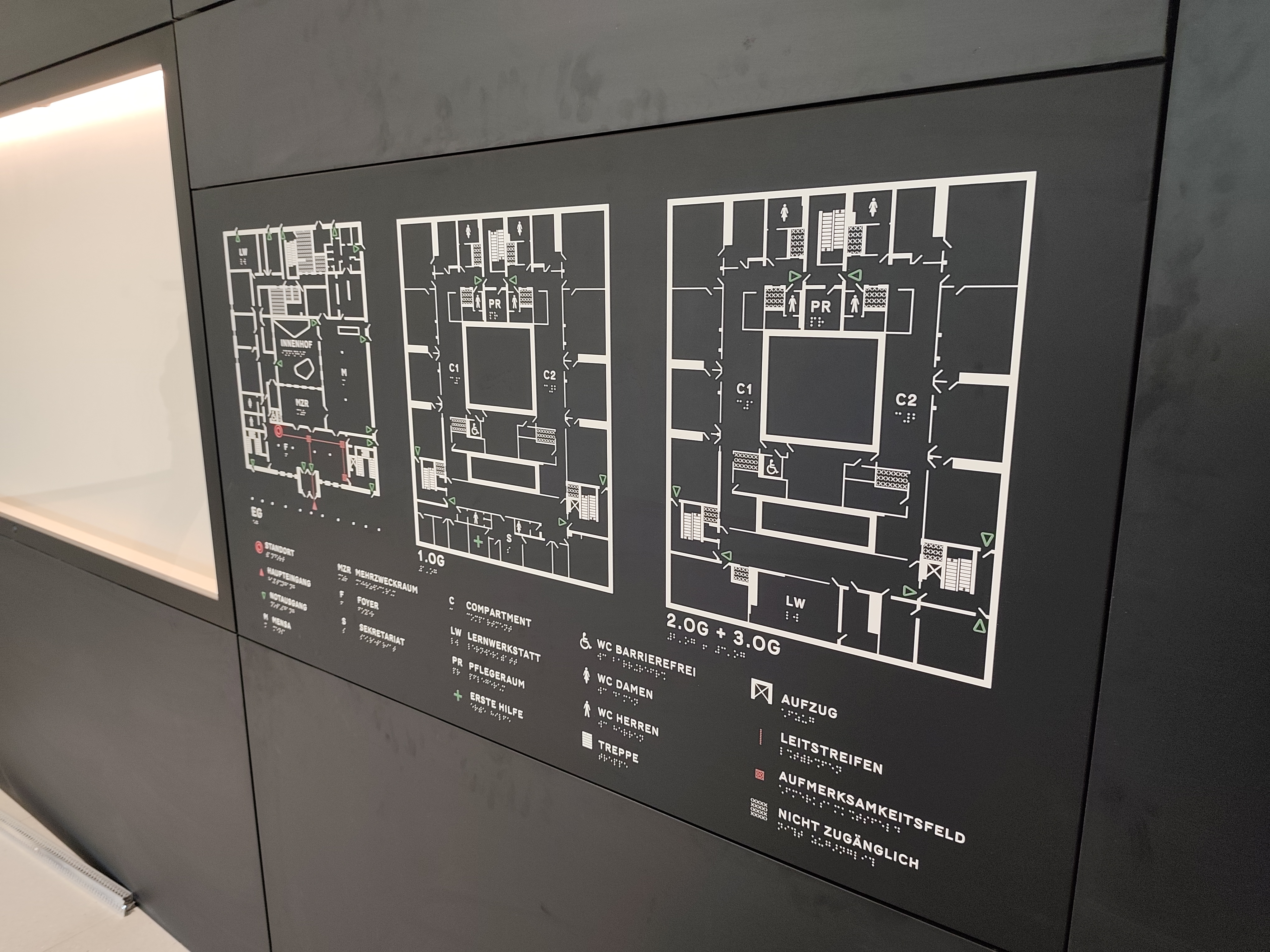

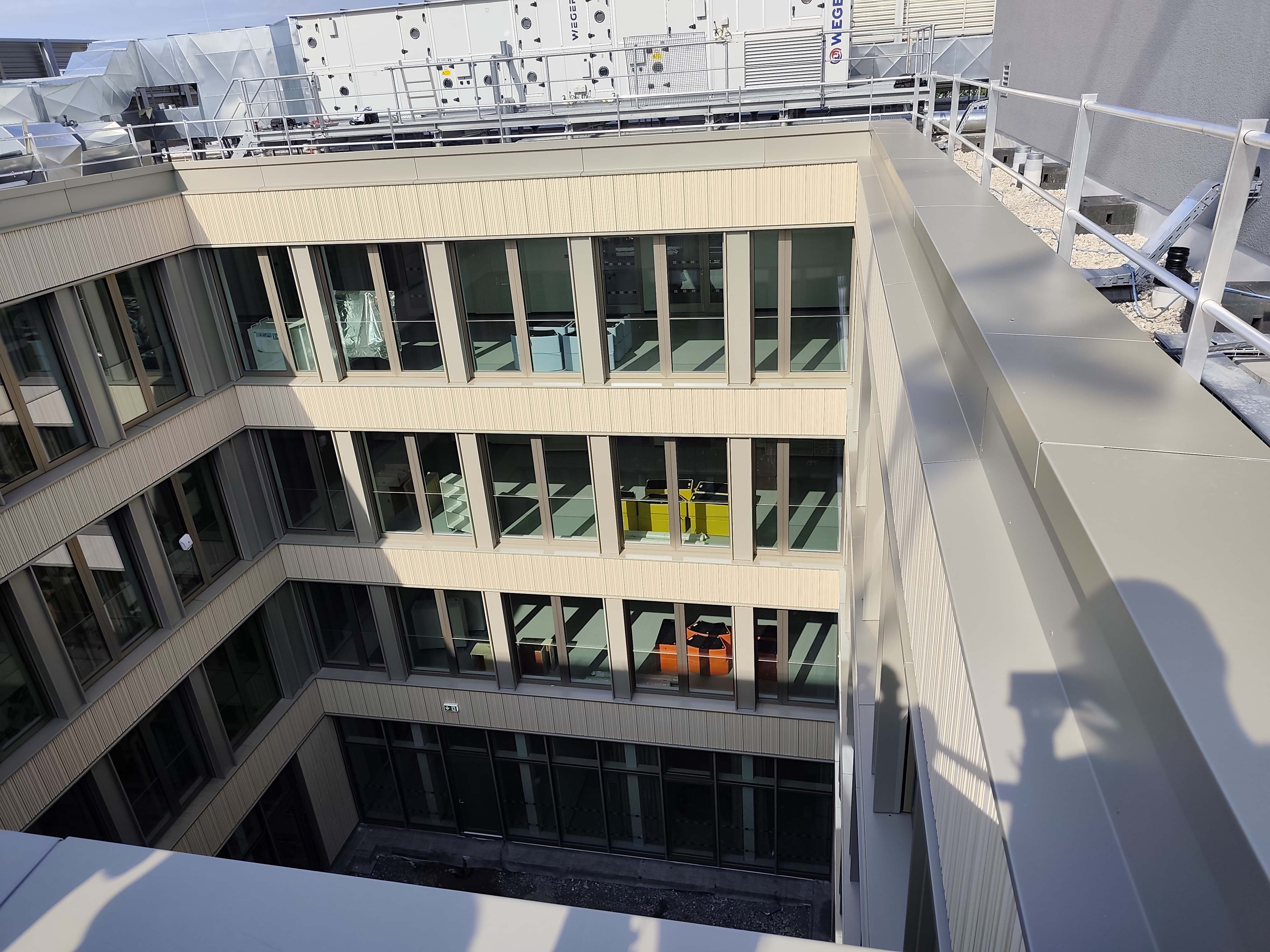

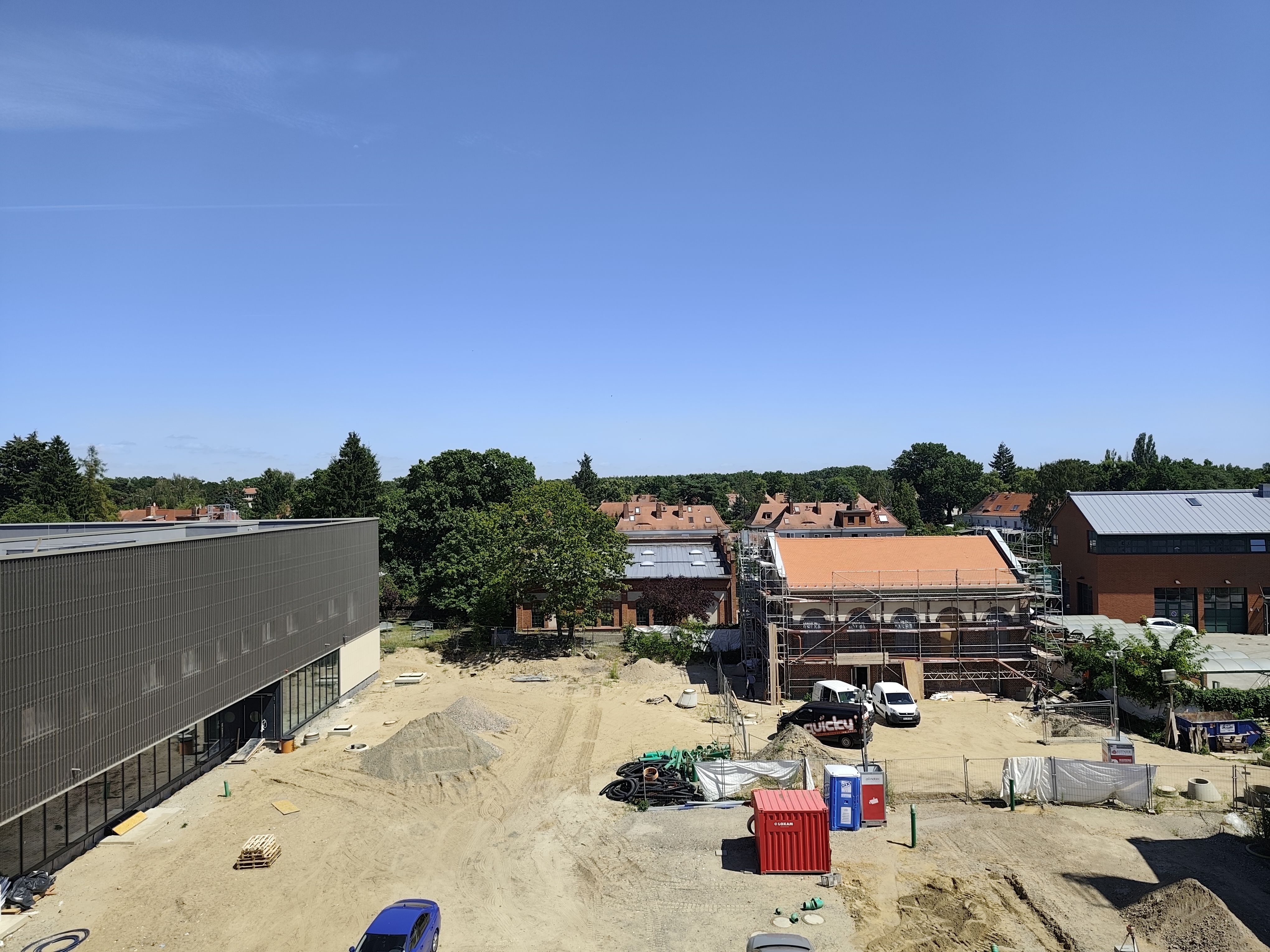

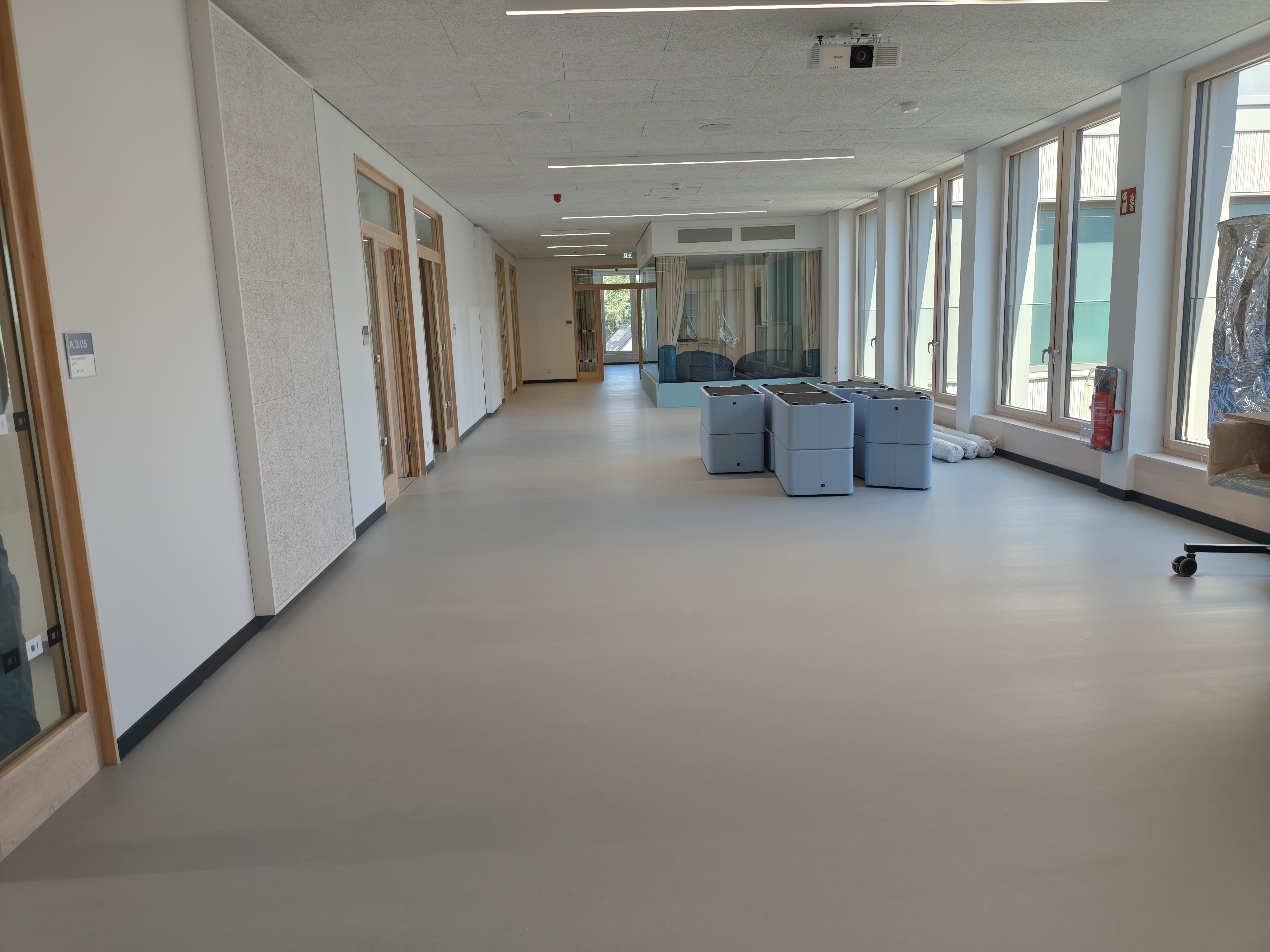

Aktuelle Impressionen

Schulwegsicherheit & Anreise

Ein sicherer Schulweg für unsere Schülerinnen und Schüler hat oberste Priorität. Hier informieren wir Sie über bereits umgesetzte Sofortmaßnahmen sowie geplante infrastrukturelle Veränderungen rund um den Standort Hirtestraße.

🚸

Maßnahmen zum Schulstart (2026)

Status: In Umsetzung / Bereit
  • Schaffung eines Vorplatzes: Durch das Zurücksetzen des Schulzauns wurde vor dem Eingangsbereich zusätzlicher Raum geschaffen, um das Nadelöhr auf dem Gehweg aufzulösen und Stauungen beim Ein- und Auslass zu vermeiden.
  • Verkehrsschutzgitter: Am stark frequentierten Knotenpunkt Hirtestraße / Stellingdamm wird ein Verkehrsschutzgitter montiert, um die Kinder sicher zu leiten und eine unübersichtliche Straßenüberquerung zu verhindern.
🏗️

Infrastruktureller Ausbau (2027–2028)

Status: In Planung mit dem Bezirk
  • Gehwegverbreiterungen: Entlang der Hirtestraße und des Stellingdamms sind umfassende Verbreiterungen der Fußgängerwege vorgesehen, um ausreichend Platz für den täglichen Schulweg zu schaffen.
  • Zusätzliche Querungshilfen: Errichtung weiterer baulicher Überquerungshilfen (z. B. Mittelinseln und markierte Fußgängerüberwege) für erhöhte Sicherheit beim Queren der Fahrbahn.
  • Erneuerung der Beläge: Asphaltierung sowie Sanierung von Fahrbahn- und Gehwegsflächen zur nachhaltigen Entschärfung von Gefahrenstellen im direkten Schulumfeld.

Weitere Details zum Projekt

Ausführliche Hintergründe und Beteiligungsmöglichkeiten finden Sie auf der Plattform mein.berlin.de.

Für weitere Informationen

Baublog-Feed

Die neuesten Updates von der Baustelle im Live-Überblick. Scrollen Sie, um ältere Beiträge zu lesen.

🫧
Grundreinigung Erdgeschoss 21. August 2026

Um einen optimalen Schulstart am 24.08.2026 zu ermöglichen, fand auch im Erdgeschoss eine Grundreinigung statt.

🫧
Grundreinigung 1. Etage 20. August 2026

Um einen optimalen Schulstart am 24.08.2026 zu ermöglichen, fand in der ersten Etage eine Grundreinigung statt.

👟

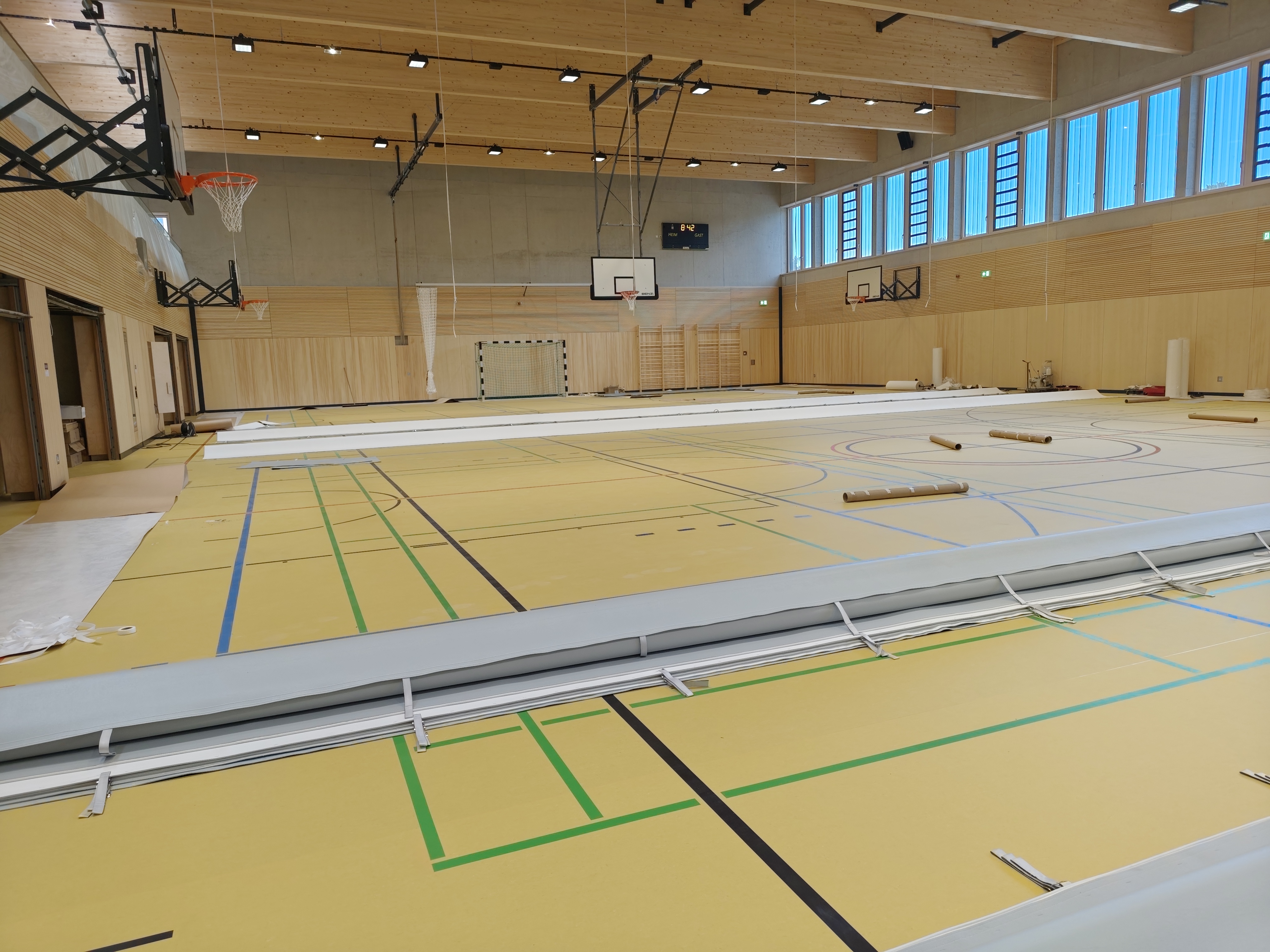

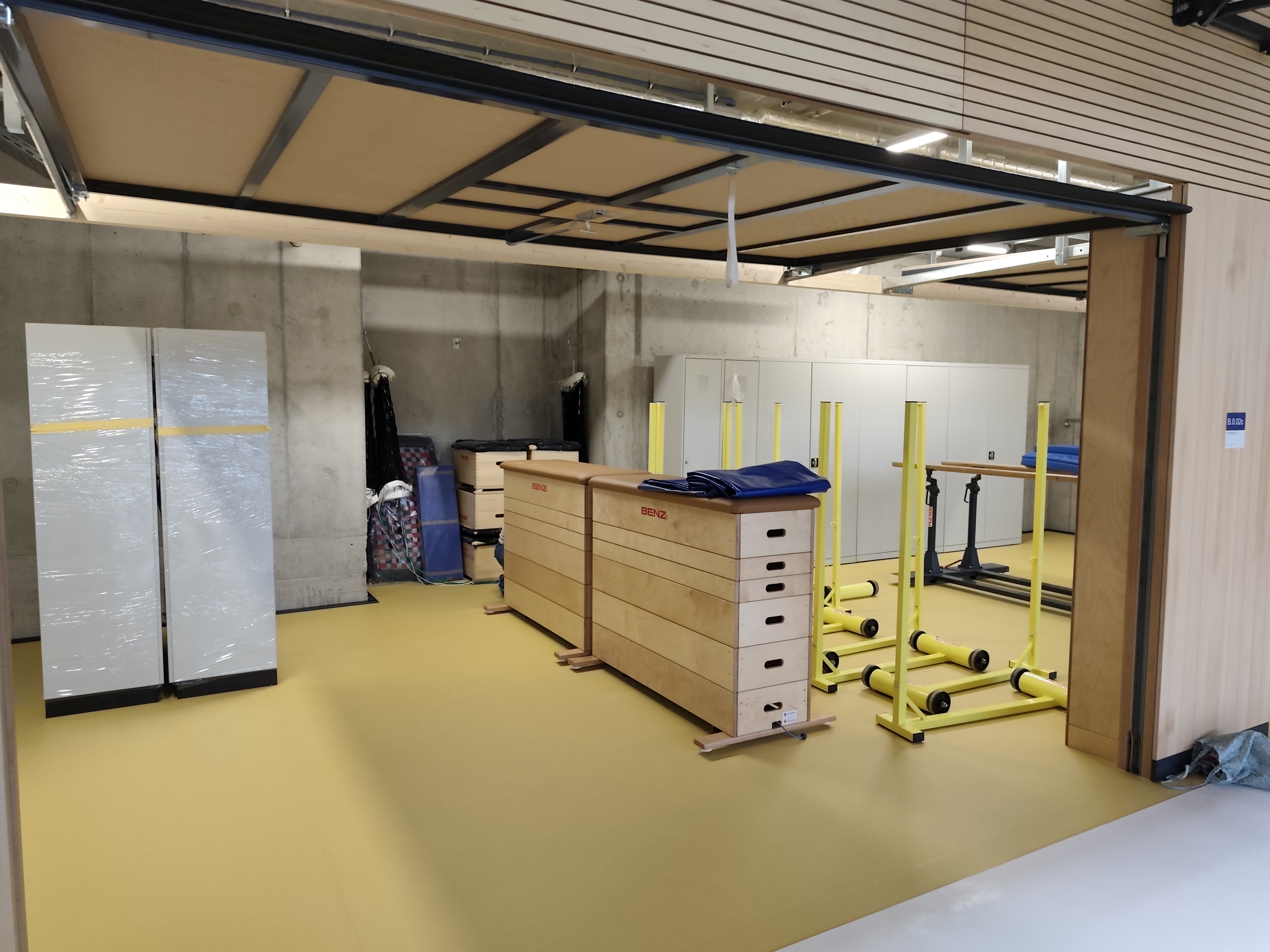

Übergabe der Turnhalle 18. August 2026

Am Dienstag, dem 18.08.2026, erfolgte die planmäßige Übergabe der Turnhalle an die Schule am Märchenviertel. Die Schule kann die Turnhalle nun für den Schulsport nutzen. In der kommenden Woche wird die Turnhalle zunächst eingerichtet, bevor nach der Einschulung der Unterricht startet.

Ab Oktober 2026 steht die Turnhalle dann auch dem Vereinssport zur Verfügung.

☎️

Telefonanschluss 13. August 2026

Der Telefonanschluss wurde im Schulgebäude verlegt. Das Sekretariat ist ab sofort unter der Nummer 030 96248888 zu erreichen.

🏃🏽‍♀️
Schulhof 16. Juli 2026

Der Schulhof wird im Laufe des kommenden Schuljahres in drei Bauabschnitten fertiggestellt und schrittweise an die Schulgemeinschaft übergeben. Zum Schulstart stehen der Innenhof, die Zuwegung zum Haupteingang sowie temporäre Fahrradständer zur Verfügung. Ab Januar 2027 sollen die ersten Spielgeräte für die Kinder bereitstehen. Ab September 2027 kommt voraussichtlich der restliche Schulhof mit weiteren Spielgeräten, Grünanlagen und dem Sportplatz hinzu.

📚
Übergabe des Bibliotheksgebäudes 16. Juli 2026

Ab März 2027 erweitert das denkmalgeschützte Uhren- und Reglerhaus des ehemaligen Gaswerkes Köpenick das schulische Raumprogramm als neue Schulbibliothek und Elterncafé.

🏟️
Übergabe der Turnhalle 16. Juli 2026

Die Übergabe der Turnhalle ist für den 18.08.2026 geplant. Sportvereine können die Turnhalle ab dem 01.10.2026 nutzen.

🔑
Offizielle Gebäudeübergabe 09. Juli 2026

Das Gebäude wurde heute offiziell vom Generalunternehmer an den Bezirk und damit an die Schulgemeinschaft übergeben. 🎉

🎉
Konkrete Termine zur Übergabe 07. Juni 2026

Die Übergabe des Schulstandortes Hirtestraße an den Bezirk soll am 09.07.2026 stattfinden.

🔑
Termine zur Übergabe 31. Mai 2026

Die Übergabe des Schulstandortes Hirtestraße an den Bezirk ist nun fest zwischen dem 02.07. und 09.07.2026 terminiert.

Voraussichtlich stehen zur Übergabe noch keine temporären Erschließungsflächen zur Verfügung. Diese sollen jedoch spätestens bis zur endgültigen Nutzungsaufnahme fertiggestellt sein.

Das pädagogische Team plant fest mit dem Einzug zum 03.08.2026. Die Sporthalle wird nachlaufend übergeben.

🚧
Gebäudeübergabe & Start 16. April 2026

Die Bauarbeiten im Innenbereich sind in vollem Gange. Die oberste Etage ist bereits am weitesten fertiggestellt und teilweise schon eingerichtet. Von dort arbeiten wir uns nun nach unten durch.

Das Schulgebäude wird in der ersten oder zweiten Juniwoche an das Land Berlin übergeben. Anschließend kann das pädagogische Personal mit der Einrichtung beginnen.

Da die Wege und Grünanlagen noch nicht fertiggestellt sind, kann das Gebäude noch nicht betreten werden. Die 0. EV muss daher in der Merian-Oberschule stattfinden.

Spätestens am 19.08. wird das Gebäude so übergeben, dass Kinder und Kolleg*innen es dauerhaft nutzen können. Die Turnhalle wird zum Schuljahresbeginn Anfang September in Betrieb genommen.

🌳
Außenanlagen & Bibliothek 16. April 2026

Die ersten Grünflächen des Schulgeländes inklusive der Spiellandschaft sollen zum Jahresbeginn 2027 fertiggestellt sein.

Plangemäß soll dort auch das Bibliotheksgebäude inklusive Elterncafé übergeben werden.

🏗️
Innenausbau 09. März 2026

Der Innenausbau an der Schule am Märchenviertel schreitet weiter voran! Derzeit erfolgen unter anderem Fliesenarbeiten sowie die Montage von Deckenplatten und Beleuchtung.

🤝
Ausstattung & Übergabe 09. März 2026

Parallel zum Bau läuft die enge Abstimmung zwischen dem Schulträger und unserem pädagogischen Team zur zukünftigen Ausstattung der Schule.

Ein wichtiger Meilenstein rückt näher: Die Übergabe ist für Juni 2026 geplant!

🚧
Zeitplan & Außenanlagen 01. März 2026

Alle Hochbaumaßnahmen befinden sich weitestgehend im Zeitplan. Die Aufnahme des Schulbetriebes zum Schuljahresbeginn 2026/27 ist für die Schule am Märchenviertel weiterhin vorgesehen.

Durch die schwierige Wetterlage sind jedoch Verzögerungen bei der Herstellung der Außenanlagen wahrscheinlich.

📅
Abstimmung & Ausstattung 01. März 2026

Mit allen Schulleitungen und pädagogischen Teams werden derzeit zahlreiche Details, insbesondere zu Stundenplänen, Ausstattung und Raumplänen, abgestimmt.

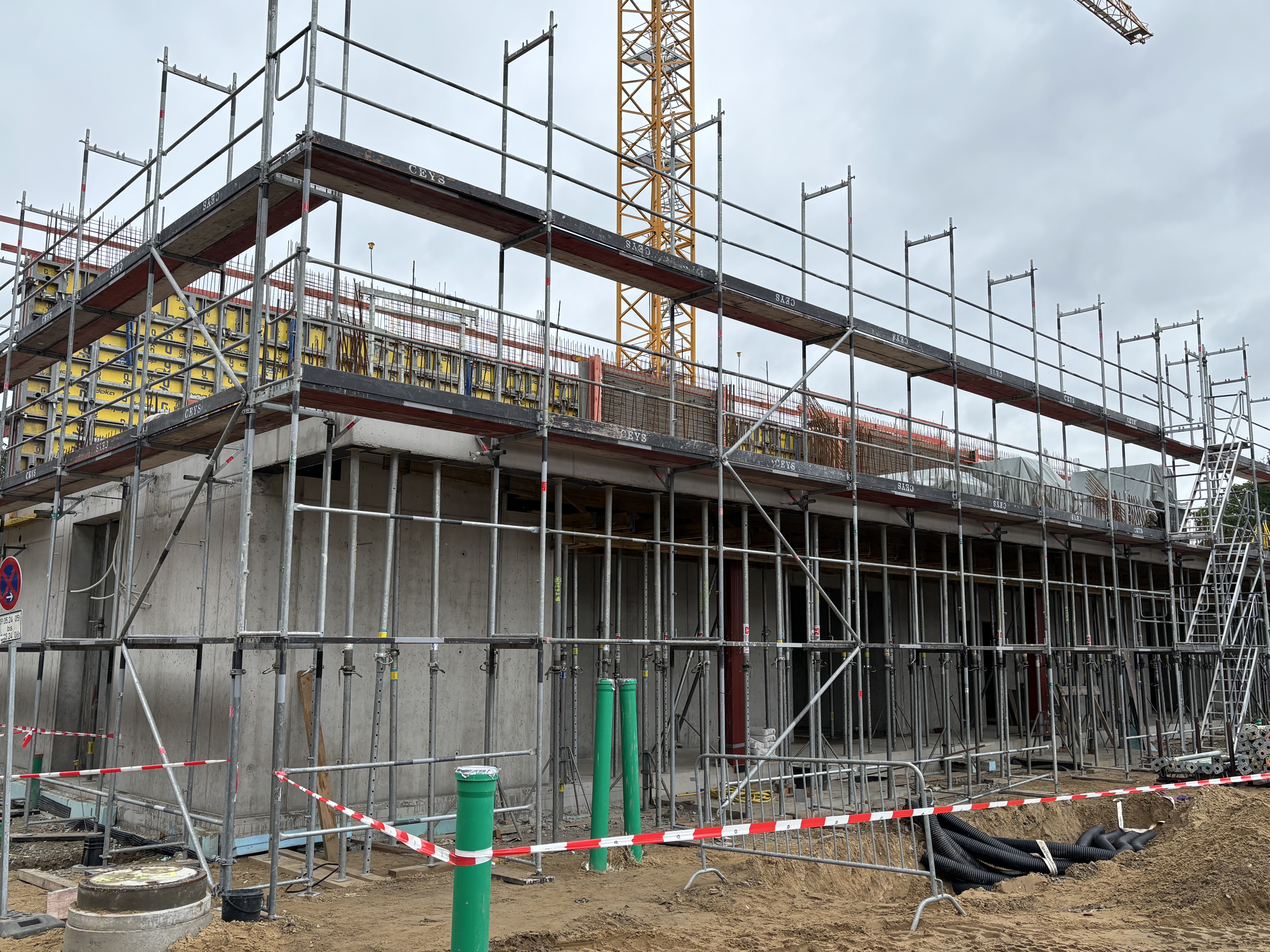

Projektstatus & Turnhalle 31. Jan. 2026

Gute Nachrichten: Der Bau befindet sich weiterhin voll im Zeitplan!

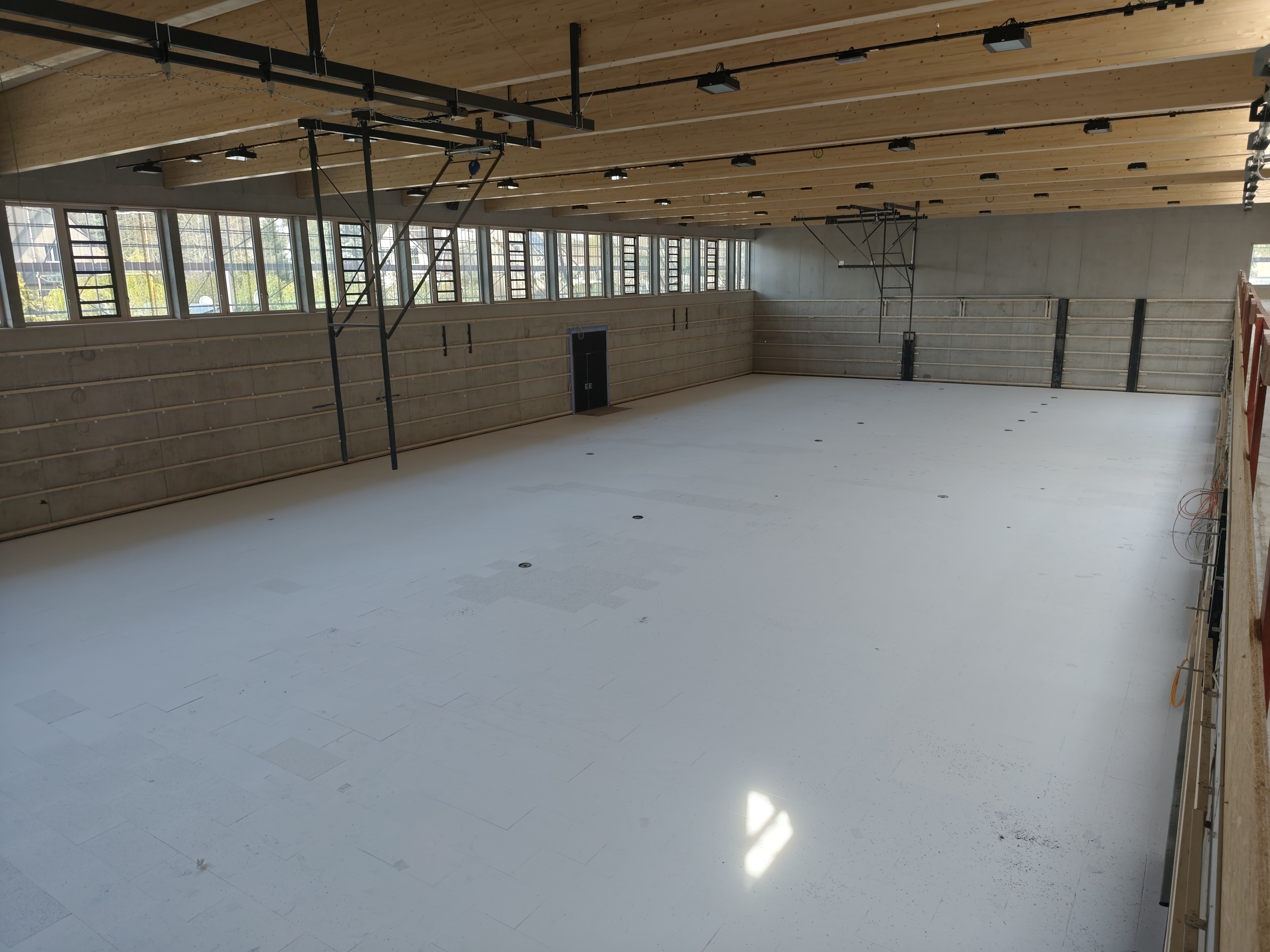

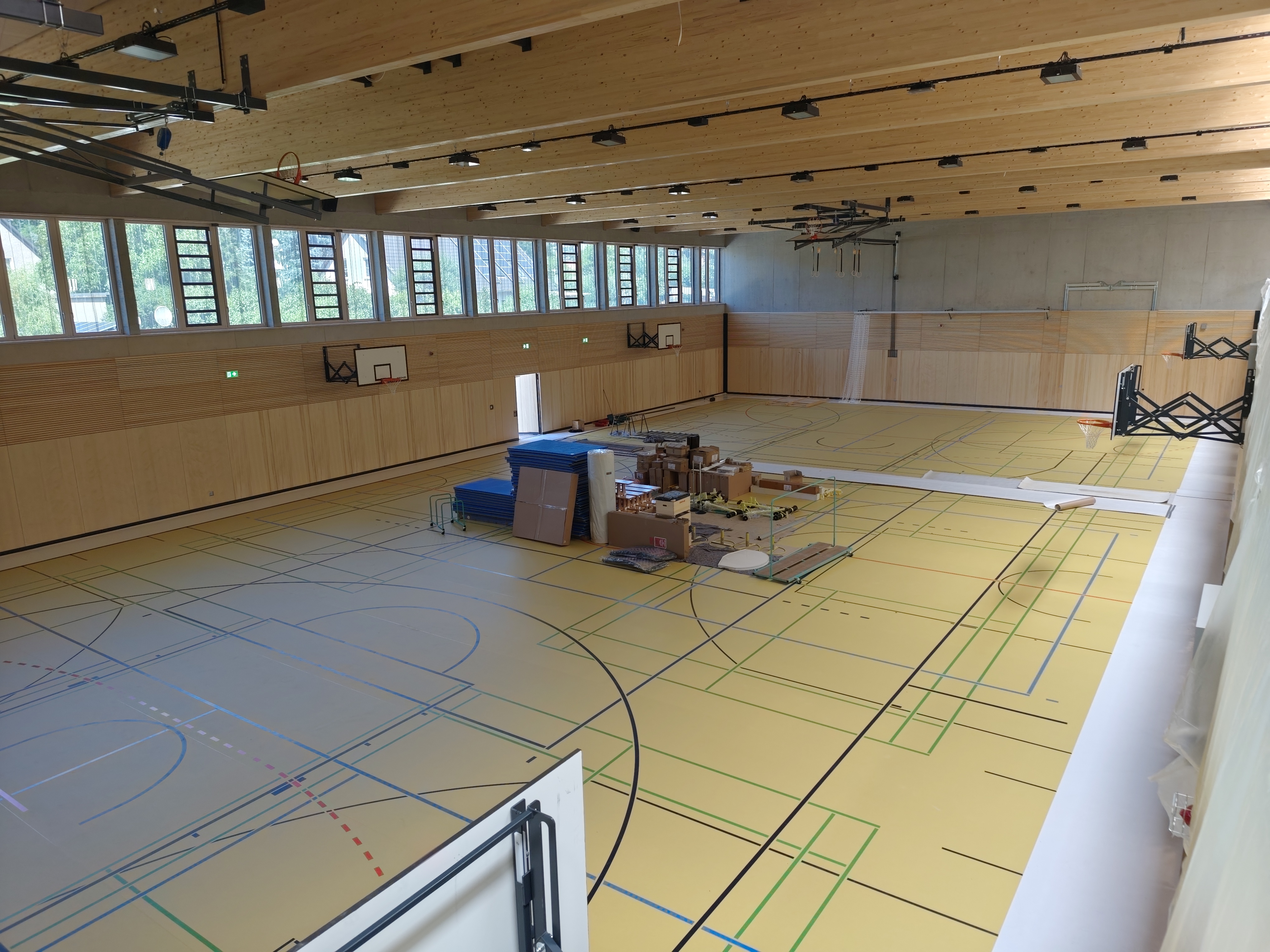

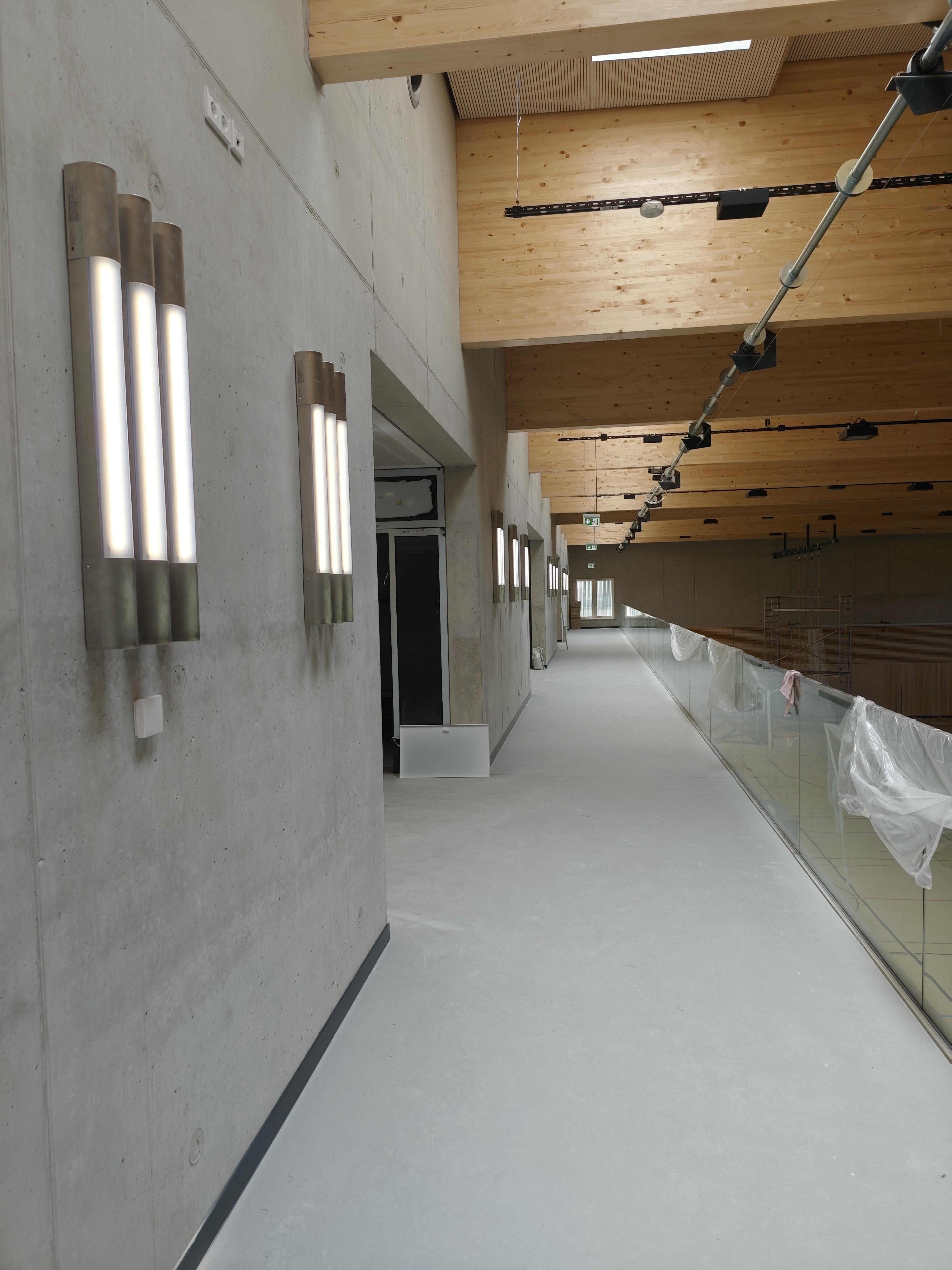

Das Dach der Turnhalle wurde erfolgreich aufgesetzt und die Innenarbeiten sind dort bereits in vollem Gange.

🏗️

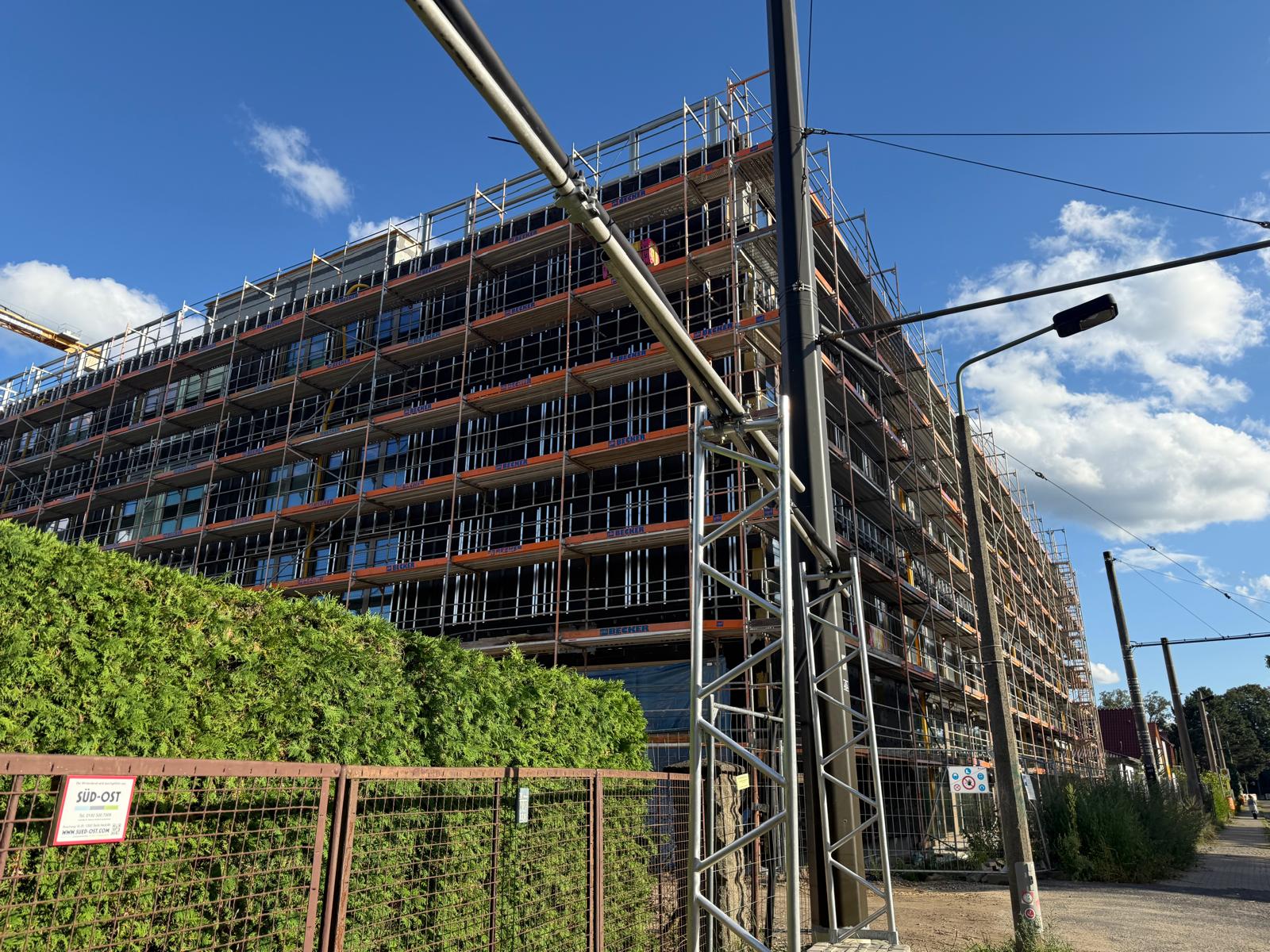

Schulgebäude & Technik 31. Jan. 2026

Ein sichtbarer Fortschritt: Am Schulgebäude wurde das Gerüst abgenommen – die Fassade ist frei!

Innerhalb des Gebäudes wird derzeit die Technik verlegt. Damit ist der Grundstein gelegt, um das Gebäude in den nächsten Monaten einzurichten und endgültig zum Leben zu erwecken.

🌳
Außenanlagen & Spielplätze 31. Jan. 2026

Die Planungen für die Außenanlagen sind abgeschlossen. Die Kinder können sich auf vielfältige Angebote freuen:

  • Spiel- & Sportgeräte: Inklusive Trampolinen und Tischtennisplatten.
  • Sportplatz: Für Fußball und Basketball.
  • Spielbereiche: Mehrere Spielgeräte zum Toben und Klettern.
  • Erholung: Eine Vielzahl an Grünflächen und Rückzugsmöglichkeiten.
🏗️
Hochbau & Innenausbau 30. Nov. 2025

Am Hauptgebäude erfolgt die Montage der Keramikfassade und der Fensterbänke. Im Innenbereich läuft die Rohmontage für Heizung, Sanitär und Lüftung sowie die Verlegung der Fußbodenheizung. Parallel werden die Dachtechnik und die Dachbegrünung installiert.

🌳
Sporthalle & Außenanlagen 30. Nov. 2025

Im Bereich der Sporthalle werden derzeit die Bewehrung und die Betonage der Wände ausgeführt. Auch die Arbeiten am barrierefreien Außengelände schreiten planmäßig voran. Das Projekt "Kunst am Bau" liegt ebenfalls im Zeitplan.

Das Projekt im Überblick

🏗️ Vom Plan zur Wirklichkeit

Auf dem Gelände des ehemaligen Güterbahnhofs Köpenick entsteht unsere moderne, dreigeschossige Schule in Holzmodulbauweise für bis zu 432 Kinder.

Die Eröffnung ist für den Beginn des Schuljahres 2026/2027 geplant.

Aschenbrödel aus dem Märchen.

🗺️ Einzugsbereich der Schule

Hier können Sie die offizielle Karte des Einzugsbereichs für unsere Grundschule herunterladen.

Weitere Berichte

📰 Bericht zum Richtfest

Am 25. September 2025 wurde mit dem Richtfest ein wichtiger Meilenstein gefeiert. Bezirksstadtrat Marco Brauchmann schlug symbolisch den letzten Nagel ein.

Lesen Sie hier den ganzen Bericht →

🏙️ Projektübersicht

Das Projekt, Teil der Berliner Schulbauoffensive, umfasst auch eine Sporthalle und vielfältige Außenanlagen mit Schulgarten und Spielflächen. Die Kosten belaufen sich auf rund 29,5 Millionen Euro.
